مركز مكاتب معياري موجه للزوار في الغابون

استكشف موجز مكتب PQSE House في الغابون: الاستقبال، مسارات الزوار، غرف الاجتماعات ومساحة الموظفين، مع صور البناء، ومراجع التصميم وأسئلة عملية حول المشتريات.

مدخل عام وخلفه مكتب عمل

يحتاج المكتب المعياري المُصمم لاستقبال الزوار إلى تسلسل وصول واضح قبل الحاجة إلى واجهة جذابة. في هذا المشروع في الغابون، جمعت متطلبات مُشغل الموقع بين منطقة الاستقبال وقاعات الاجتماعات ومكاتب الموظفين وغرف الدعم. تولت شركة PQSE House مسؤولية أعمال البناء المعياري. وكان السؤال التخطيطي الرئيسي هو كيفية استقبال الزوار دون توجيههم عبر ممرات العمل أو تعطيل سير العمل خلف منطقة الاستقبال.

يُعدّ هذا الموجز مفيدًا للمشترين الذين يخططون لإنشاء مكتب بجوار موقع عمل نشط، أو مستودع، أو أي مكان عمل خاضع للرقابة. قد يصل زائر لموعد قصير، بينما يحتاج موظف إلى الوصول المتكرر إلى مكتبه وملفاته وخدماته. إنّ منح كلا الشخصين نفس المسار قد يُصعّب إدارة مبنى صغير. لذا، يجب أن يوضح جدول الغرف من يستخدم كل مساحة، ومن يُسمح له بالدخول إليها دون مرافق، وكيف تتغير هذه الصلاحيات خلال اليوم.

يؤكد سجل المشروع البلد والاستخدام ودور PQSE في أعمال المباني الجاهزة. ولا يثبت عدداً معتمداً للوحدات أو هوية العميل أو تاريخ الإنجاز أو حد الإشغال أو نتيجة تشغيل مقاسة. وتطوّر الدراسة التالية أولويات الاستقبال ومسارات الحركة إلى قرارات شراء لمشروع مماثل. وترافقها صور الإنشاء؛ أما المخططات الأوسع والترتيبات الداخلية والأمثلة الخارجية فمراجع تصميمية، وليست سجلاً كاملاً لما ورد إلى الغابون.

بالنسبة للمشترين الذين يقارنون وظائف المكاتب، تمثل مجموعة المكاتب الجاهزة بنظام الحاويات نقطة انطلاق لتحديد مساحات الاستقبال والاجتماعات والموظفين. والخطوة التالية موجز متطلبات خاص بالموقع يبين ترابط هذه الوظائف. ولا تستطيع صورة منتج حسم موضع الحد الفاصل للمنطقة العامة أو الفريق الذي سيستكمل الأعمال الخارجية.

اجعل الاستقبال سلسلة من الأحداث، وليس مجرد غرفة إضافية.

ابدأ من خارج المدخل. حدد مكان نزول الزائر من سيارته، وبداية مسار المشاة، وما يراه قبل الوصول إلى الباب. إذا كان المدخل الأول الظاهر يؤدي إلى ممر الموظفين، فسيتعين تعديل اللافتات لتصحيح قرار سبق أن شجعه المبنى. من الأسهل وضع باب الجمهور ومكتب الاستقبال معًا أثناء تطوير الخطة.

في الداخل، ينبغي أن يتيح تسلسل الوصول للشخص إعلان موعده والانتظار والانتقال إلى غرفة اجتماع عند دعوته. ولا يلزم أن تشغل هذه الخطوات وحدات منفصلة، لكنها تحتاج إلى فصل كافٍ ليواصل موظف الاستقبال عمله بينما ينتظر زائر آخر. ضع كرسي انتظار على المخطط، وافتح باب المدخل عبر كامل مجال حركته، وتحقق من ألا يشغل أيٌّ منهما المسار الذي تستخدمه مجموعة عند وصولها.

ضع في اعتبارك أيضًا حالات الوصول غير المريحة. قد يحتاج مندوب التوصيل إلى توقيع دون دخول المكتب. قد يصل شخص ما مبكرًا بينما لا يزال الاجتماع جاريًا. قد يحتاج زائر غير معتاد على الموقع إلى إرشادات أو مرافق. صف مكان توقف كل شخص ومن يستجيب له. هذا يكشف ما إذا كان من المتوقع أن يكون مكتب الاستقبال مزودًا بموظفين طوال ساعات العمل أو ما إذا كان نظام الاتصال جزءًا من الخطة.

يحوّل الجدول تلك المواقف إلى أسئلة توضيحية. إنه أداة تخطيط تحريرية، وليس ادعاءً بأن مبنى الغابون يحتوي على كل ميزة مدرجة. يمكن للمشتري إزالة الوظائف غير المناسبة وإضافة المتطلبات التي تنشأ من التشغيل الفعلي.

قرارات الوصول والدخول لتحديد خطة المكتب
الموقفقرار يجب توضيحه في الرسمتأكيد المشغل
يصل زائر قبل موعدهتبقى منطقة الانتظار خالية من المدخل والمسار الداخلي.من يستقبل الشخص عندما يكون موظف الاستقبال مشغولاً؟
يتطلب التسليم توقيعًاتساهم نقطة التسليم المحددة في تجنب الوصول غير الضروري إلى غرف العمل.ما هي الشحنات التي يتم قبولها في قسم الاستقبال، وأين يتم تخزينها؟
ينتهي الاجتماع بوصول مجموعة أخرىلا يعتمد الانتقال إلى المخرج على إخلاء منطقة الانتظار.ما هو التداخل الذي يجب أن يستوعبه جدول الغرف؟
يقوم الموظفون بنقل الملفات أو المعداتلا يمر مسار حركة الموظفين عبر طابور الزوار.ما هي العناصر التي يتم نقلها بانتظام، وما مقدار المساحة الفارغة التي تحتاجها؟
يحتاج أحد الزوار إلى المساعدةتتم مراجعة المسار والمدخل والمرافق كرحلة متصلة.ما هي متطلبات إمكانية الوصول والموافقات المحلية التي تنطبق؟

حافظ على وضوح حدود المنطقة العامة

يجب أن يكون الحد الفاصل بين مساحة الزوار ومساحة العمل واضحًا في المخطط. يمكن أن يبقى مكتب الاستقبال وغرفة الاجتماعات في الجانب المخصص للجمهور، بينما تبقى المكاتب والسجلات والدعم التشغيلي خلف نقطة تحكم. يعتمد تحديد ما إذا كانت هذه النقطة مدخلًا مزودًا بموظفين، أو بابًا يخضع للتحكم في الدخول، أو أي ترتيب آخر، على إجراءات المشغل. ولا ينبغي اختيارها بناءً على صورة فوتوغرافية فقط.

يكون التخطيط الأمثل للمساحة عندما لا تتجاوزه الحركة الطبيعية باستمرار. فإذا اضطر الزوار إلى عبور منطقة الموظفين للوصول إلى دورة المياه، فإن ترتيب الاستقبال يعاني من تبعية غير محلولة. وإذا حمل الموظفون اللوازم عبر غرفة الاجتماعات، فإن عقد اجتماع مغلق سيعيق عملهم. لذا، يُنصح بتتبع هذه الحركات قبل اعتبار التصميم المدمج مكتملاً.

تطرح هيئة الصحة والسلامة المهنية البريطانية (HSE) سؤالاً مباشراً في قائمة فحص مسارات الموقع: هل يستطيع السائقون الزائرون الوصول إلى نقطة الإبلاغ عبر مسار مناسب للمشاة؟ وتسأل أيضاً عن الفصل عن المركبات ومواضع العبور ووضوح الرؤية. وهذه أسئلة مفيدة لمراجعة موقع عمل نشط؛ ولا تحدد الإرشادات البريطانية متطلبات الغابون أو تعتمد مسارات هذا المشروع.

استخدم الرسم نفسه لإظهار مسار الوصول إلى المكتب والعمليات المحيطة. فقد يكون المدخل جذاباً ومع ذلك يواجه منطقة تفريغ أو زاوية محجوبة الرؤية. وينبغي أن يحسم المشغّل وفريق التصميم المحلي نقاط التداخل هذه مع خطة المرور. وعندما يخدم المكتب برنامج أعمال جارياً، يوفر حل المكتب الجاهز لموقع البناء نقطة انطلاق ذات صلة، مع إدراج مسارات حركة الموقع وخدماته في متطلبات المبنى.

امنح الاجتماعات غرفة يمكن أن تظل مفيدة

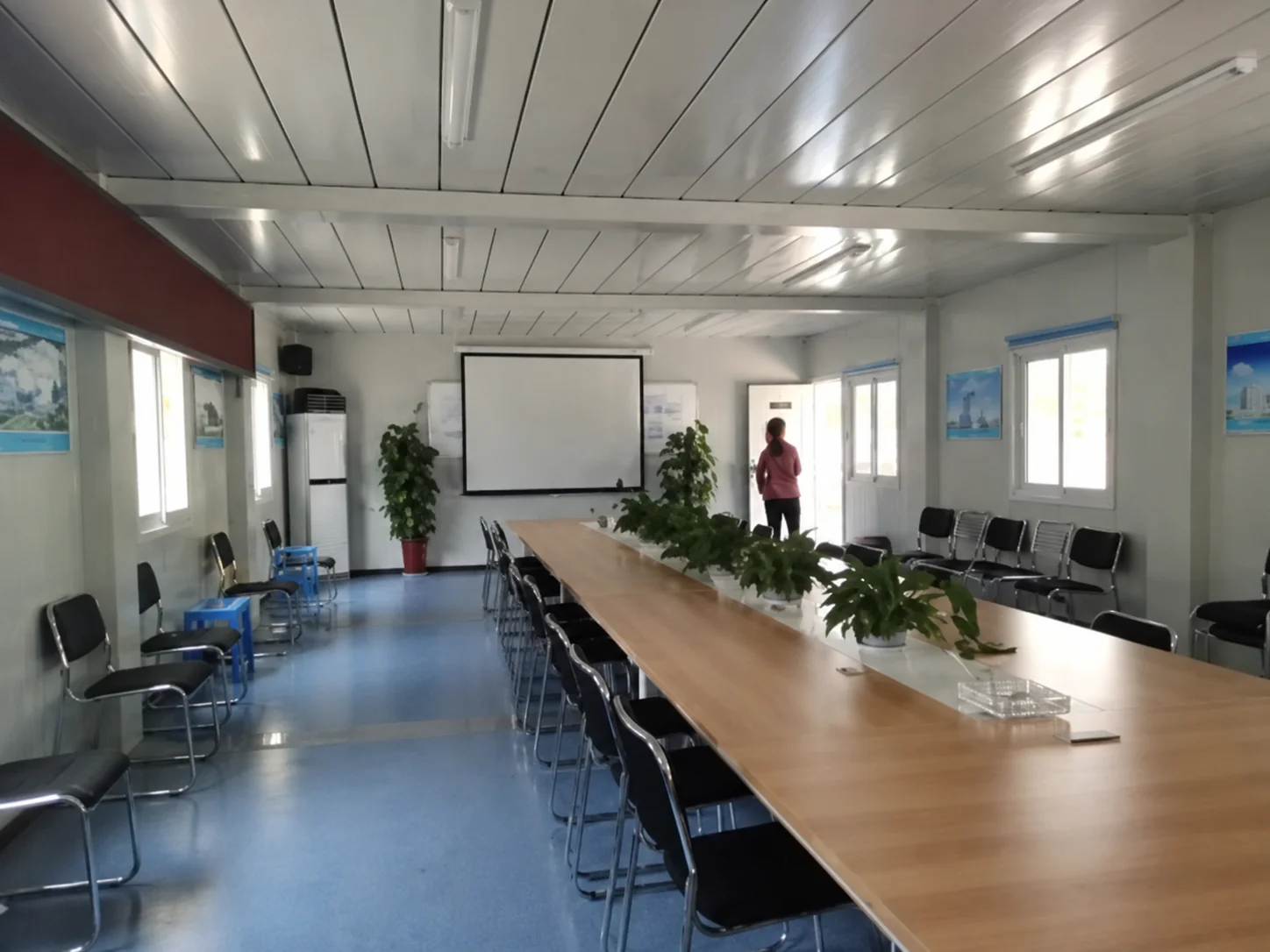

غرفة الاجتماعات ليست مجرد طاولة محصورة بين جدارين. حدد الأنشطة التي يجب أن تدعمها: مراجعة المستندات، عرض خطة، مناقشة عقد، أو الانضمام إلى مكالمة عن بُعد. تؤثر هذه الاستخدامات على الأثاث، والإضاءة، ومنافذ الكهرباء، والوصول إلى الشبكة، وموقع الباب. قد تحتاج الغرفة المناسبة لجلسة إحاطة قصيرة إلى ترتيب مختلف لإجراء مناقشة خاصة.

يمكن أن تساعد الصور الداخلية المفروشة في المواد المرجعية المشتري على وصف الترتيب المفضل لديه. لكنها لا تؤكد حزمة الأثاث لمشروع الغابون ولا توضح مستوى عزل الصوت فيه. لذا، يُرجى تحديد الأثاث والمعدات المشمولة، أو الموردة محليًا، أو الاختيارية عند طلب عرض سعر. يمنع هذا الصورة الجذابة للغرفة من أن تُعتبر التزامًا ضمنيًا بالتوريد.

أدرج أبعاد الأثاث الفعلية في المقترح بدلاً من اعتبار صورة منظور فحصاً لكفاية المساحة. وينبغي مراعاة الكراسي وهي مدفوعة إلى الداخل تحت الطاولة وكذلك وهي مشغولة. ويحتاج مستخدم الشاشة إلى رؤيتها من دون الجلوس في المدخل. كما يحتاج الجدار المخصص لشاشة عرض إلى نقاط الكهرباء والبيانات المقابلة؛ وإلا فقد تعتمد الغرفة المكتملة على كابلات تعبر الأرضية.

لضمان الخصوصية، راجع المساحة المغلقة بالكامل. استفسر عن كيفية التقاء الحاجز بالسقف والأرضية، وكيفية مرور الخدمات من خلاله، ومكونات الباب. تساعد هذه الأسئلة في تحديد المواصفات، لكنها لا تُحدد مستوى العزل الصوتي. إذا كانت المناقشات السرية جزءًا من الاستخدام، فاطلب عرضًا صوتيًا موثقًا مناسبًا بدلًا من افتراض أن الباب المغلق سيوفر عزلًا كافيًا.

اقرأ مخطط الغرفة مع وجود الأشخاص والأبواب في مكانها

يتطلب تصميم المكاتب المعيارية مراجعة على مرحلتين. تتعلق المرحلة الأولى بالغرف القابلة للاستخدام: الاستقبال، والاجتماعات، والمكاتب، ووظائف الدعم. أما المرحلة الثانية فتتعلق بكيفية تشكيل نظام المبنى لهذه الغرف، بما في ذلك وصلات الوحدات، والفواصل، والفتحات، ومسارات الخدمات. يجب أن تتفق المرحلتان قبل اعتبار التصميم مقترحًا منسقًا.

تساعد التصورات المقدمة لمخططات الغرف على مناقشة التجاور ومواضع الأثاث، لكنها ليست رسومات معتمدة لمشروع الغابون. اطلب مخططاً مؤرخاً مرتبطاً بعرض السعر، وراجع تعديلاته وفق جدول الغرف. ويجب أن يستدعي أي تغيير لاحق في مدخل أو فاصل مراجعة الخدمات والأثاث المرتبطين به.

ابدأ بقائمة للغرف تُسجل النشاط المُزمع استخدامه والمستخدمين المتوقعين. افصل بين أماكن العمل الدائمة ومقاعد الاجتماعات العرضية. ميّز المساحة اللازمة للنشاط عن مساحة الحركة والتخزين. هذا يجنّبك اعتبار كرسي الاستقبال مكان عمل أو اعتبار الممر المجاور للمكتب مساحة مكتبية إضافية.

ثم اختبر الأبواب والوصلات. افتح كل باب في المخطط وانظر إلى الأثاث الذي يصل إليه. رافق شخصًا من مكتب الاستقبال إلى غرفة الاجتماعات ثم إلى الخارج. رافق موظفًا بين غرفة العمل ومنطقة الدعم. قد يحتوي الرسم على جميع الغرف المطلوبة، ولكنه قد يتطلب من مجموعة الانتظار كلما فُتح باب آخر.

لمقارنة الأنظمة، يساعد منتج الوحدة الجاهزة فلات باك في تأطير النقاش حول حزمة المبنى والتجميع في الموقع. ولا يعني ذلك أن هذه الحالة استخدمت طراز فلات باك محدداً. ويظل النظام المختار وتكوين التسليم وتفاصيل الربط خاضعة لمستندات المشروع المتفق عليها.

حدد الإضاءة المناسبة للمهمة، ثم تحقق من الوهج.

قد يقرأ موظفو الاستقبال استمارةً بينما يتجول الزوار في الجوار. وقد تتناوب قاعة الاجتماعات بين قراءة الأوراق ومشاهدة شاشة عرض. إن التعامل مع جميع المناطق بنفس طريقة الإضاءة قد يُغفل هذه الاختلافات. لذا، حدد أماكن القراءة وأماكن انعكاس الضوء التي قد تؤثر على الشاشة.

تُصنّف إرشادات مجموعة البنك الدولي بشأن بيئة العمل ، الصادرة في أبريل 2007، فئات المهام في الجدول 2.3.3. المدخلان أدناه مُدوّنان كقيم مرجعية، وليسا من قراءات هذا المكتب، أو مواصفات منتج PQSE، أو بيانًا للقانون الغابوني المعمول به.

مراجع مختارة للإضاءة واستخدامها المحدود في موجز مكتبي
فئة مهمة المصدر، بتصرفالحد الأدنى لشدة المصدرسؤال لمصمم الإضاءة
مهام بصرية عرضية، بما في ذلك الممرات والردهات100 لوكسما هي أجزاء مسار الوصول التي تُستخدم للتوجيه بدلاً من القراءة المتواصلة؟
مهام القراءة والدقة، بما في ذلك المكاتب500 لوكسأين توجد أسطح العمل، وما هي معايير التصميم المطبقة التي تحكمها؟

استخدم هذا التمييز لطلب جدول إضاءة بحسب المهام من المصمم المسؤول. أكد المعايير ذات الصلة وظروف القياس وطريقة اختبارات التشغيل في المبنى الفعلي. ولا يثبت عدد المصابيح أو صورة مضاءة شدة الإضاءة المحققة على المكتب.

يدخل الزجاج والأثاث أيضاً في النقاش. فقد تؤثر نافذة خلف شاشة في وضوح الرؤية، بينما يخلق سطح طاولة عاكس مشكلة مختلفة. راجع مواضع الشاشات المقصودة والتظليل واتجاه الغرفة معاً. ويجب ألا تترك التغييرات الخاصة بمظهر الاستقبال الموظف في مواجهة انعكاس يمكن تجنبه طوال اليوم.

قارن بين الهواء النقي وكيفية امتلاء الغرف

قد تمتلئ غرف الاجتماعات بسرعة وتبقى مشغولة بينما تكون المكاتب المجاورة فارغة جزئيًا. لذا، ينبغي أن يراعي تصميم نظام التهوية هذه الاستخدامات المختلفة. سجّل كيفية استخدام الغرفة المتوقع، والنوافذ أو فتحات التهوية التي يمكن تشغيلها، ونظام التهوية الذي يُدخل الهواء الخارجي إلى المكان.

توضح إرشادات HSE لتقييم التهوية أن تدفق الهواء المطلوب يعتمد على الإشغال والنشاط. كما تميّز تحريك الهواء بمروحة مكتب أو سقف عن توفير هواء نقي. ويساعد هذا التمييز على السؤال الصحيح: كيف يُزوّد المكان بالهواء الخارجي أثناء استخدام غرفة الاجتماعات؟

لا يُجيب وجود جهاز تبريد ظاهر في صورة داخلية على هذا السؤال. اطلب جدول المعدات المقترح ووصف مسار الهواء الخارجي. إذا كان التصميم يعتمد على نوافذ مفتوحة، فاطلب من فريق التصميم مراعاة الظروف التي قد تُبقي هذه النوافذ مغلقة، بما في ذلك الضوضاء والطقس والاعتبارات الأمنية.

ينبغي أن تشمل الصيانة المقترح أيضاً. وتدعو إرشادات HSE المنفصلة بشأن تحسين التهوية إلى التأكد من الإمداد الفعلي بالهواء الخارجي وصيانة الأنظمة الميكانيكية. ولأغراض الشراء، حدّد من يستطيع الوصول إلى المرشحات وأجهزة التحكم ونقاط الصيانة من دون فك الأثاث أو عرقلة مسار الجمهور. ولا تتوفر نتيجة مقاسة للتهوية في مكتب الغابون، لذلك لا يمنحه هذا المقال تصنيفاً لتدفق الهواء أو أداء الهواء الداخلي.

حدد المساحة الداعمة التي يجب أن تكون موجودة فعلاً في المكتب

قد يتم إغفال غرف الدعم لأنها أقل وضوحًا من منطقة الاستقبال. مع ذلك، يحتاج عامل النظافة إلى مكان لتخزين مستلزماته، وقد تحتاج الطابعة إلى مكان لتخزين الورق، وقد يحتاج الموظفون إلى مكان لترك أغراضهم. لذا، يجب تحديد هذه الوظائف قبل السماح بتحويل الزوايا غير المستخدمة إلى أماكن تخزين غير رسمية. ومن المرجح أن تعيق الزاوية المجاورة للمدخل عملية الوصول إذا لم يُحدد الغرض منها.

ينبغي وصف غرفة المؤن أو منطقة الاستراحة وفقًا لاستخدامها المقصود. ثمة فرق بين تحضير المشروبات وإعداد الوجبات، ويجب أن تتوافق الخدمات المطلوبة مع النشاط المتفق عليه. لا تعتمد على اسم الغرفة وحده لتحديد تجهيزات السباكة أو المعدات أو ترتيبات التنظيف. اسأل المسؤول عن الأجهزة المستخدمة والفريق المسؤول عن توفيرها.

تُظهر الرسومات التوضيحية للغرف المشتركة وأمثلة الإقامة في المواد الداعمة استخدامات محتملة، وليست مرافق إضافية مؤكدة في الغابون. ينبغي إدراج غرف النوم وتصاميم غرف الطعام وترتيبات الحمامات ضمن نطاق مشروع مماثل فقط عند طلب المشتري لها. أما بالنسبة لهذا الموجز المكتبي، فتكمن أهميتها في تحديد نقاط التداخل التي قد تتطلب دراسة منفصلة في حال توسع البرنامج.

إذا شملت متطلبات لاحقة مراحيض أو مرافق اغتسال، يمكن لمجموعة وحدات المرافق الصحية المتنقلة دعم نقاش مستقل بشأن التجهيزات ووصلات الخدمات. وينبغي للمشتري تحديد إمداد المياه وترتيبات التصريف ومسؤوليات التنظيف والمسار الميسّر قبل قبول مرفق بناءً على مظهره. وتحتاج أعداد التجهيزات والموافقات المحلية إلى مراجعتها الخاصة بالمشروع.

تعامل مع المدخل والموقع كواجهة واحدة

يحتاج مورّد المبنى وفريق الموقع إلى رسم مشترك للعتبة ومسار الوصول الخارجي ووصلات الخدمات. ويؤثر ارتفاع قواعد دعم المبنى المجهزة في ترتيب المدخل، كما تؤثر الممرات النهائية في التصريف والوصول. ويجب أن تصل الخدمات إلى نقاط الربط المتفق عليها من دون خلق عائق بجانب باب الجمهور.

تُقدّم المباني الخارجية المرجعية اختبارًا مفيدًا آخر: قارن مواقع الأبواب والزجاج وممرات الحركة، ثم اشرح سبب ملاءمة هذا الاختيار للموقع الفعلي. قد يكون التصميم الذي يبدو مناسبًا في مكان ما غير مناسب في مكان آخر. قارن الوظائف بدلًا من التعامل مع واجهة مبنى آخر كحل جاهز.

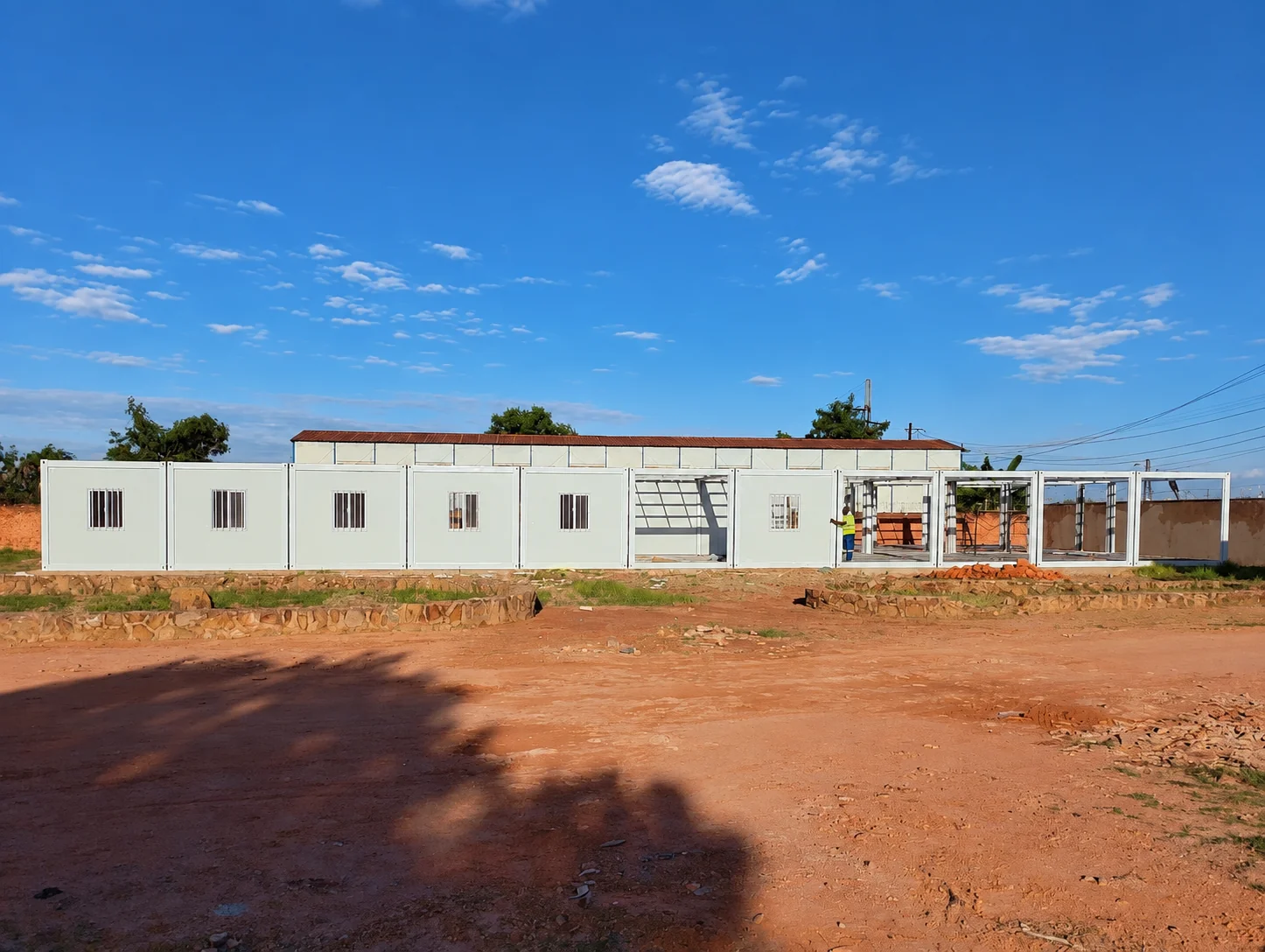

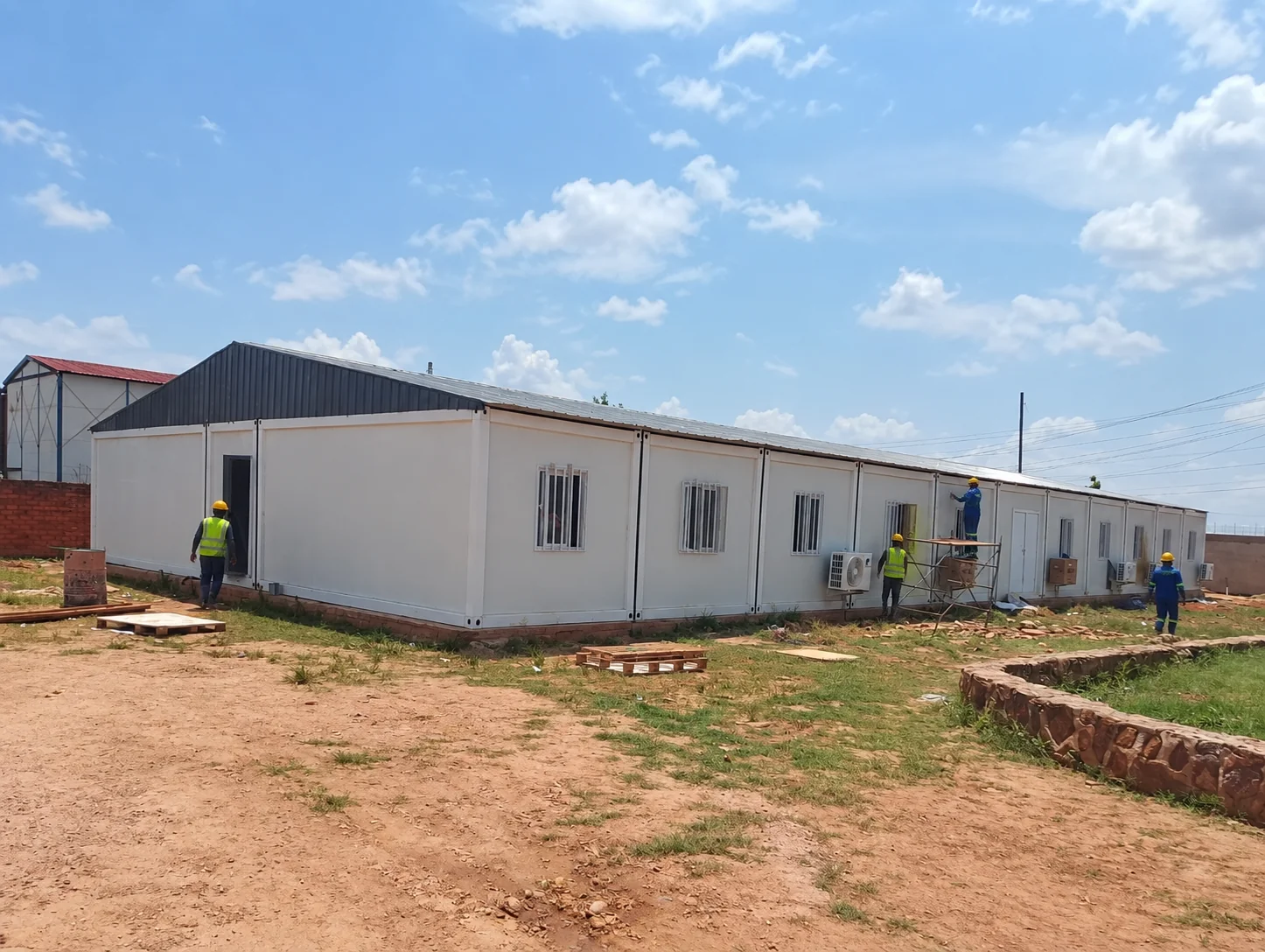

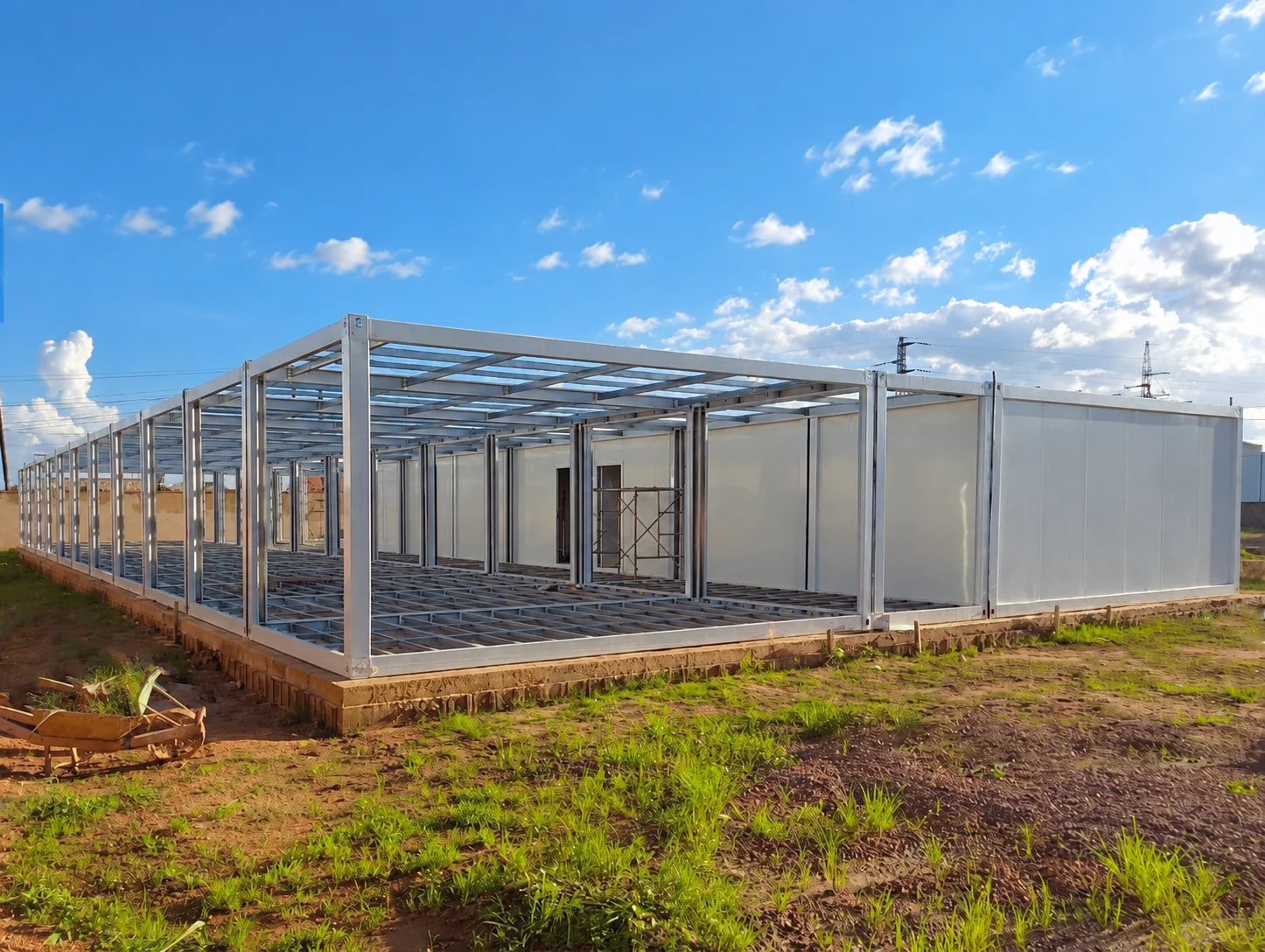

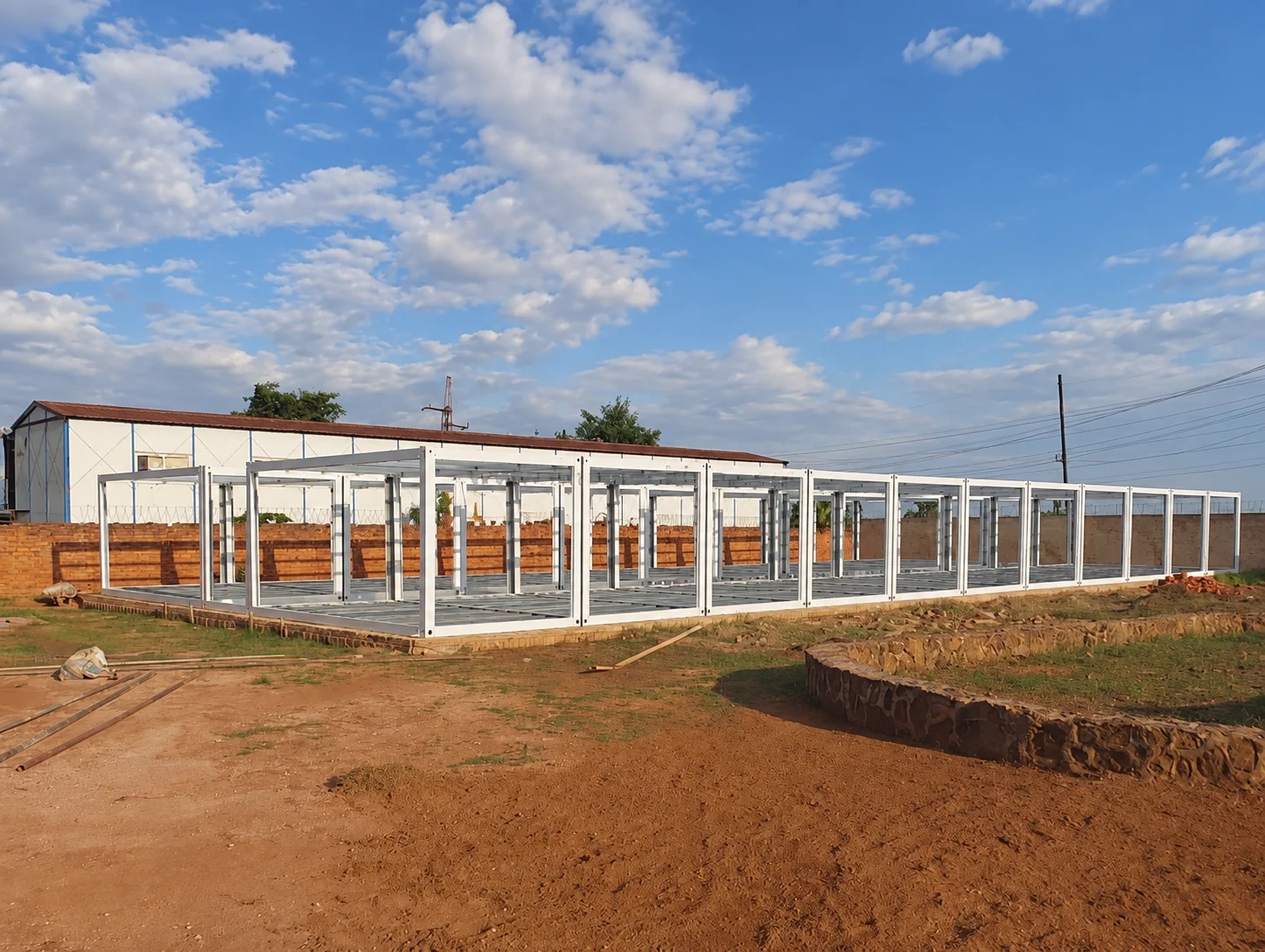

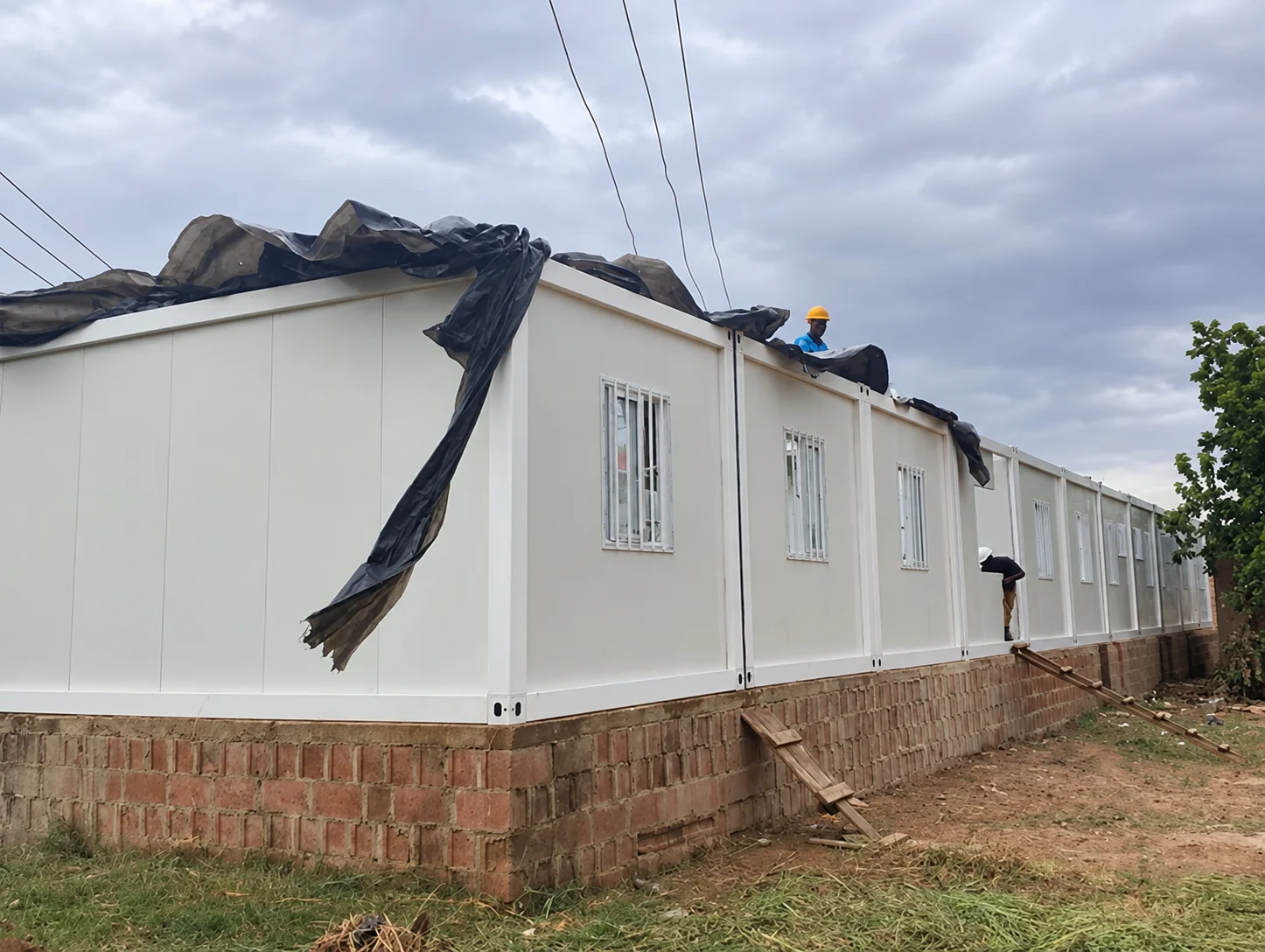

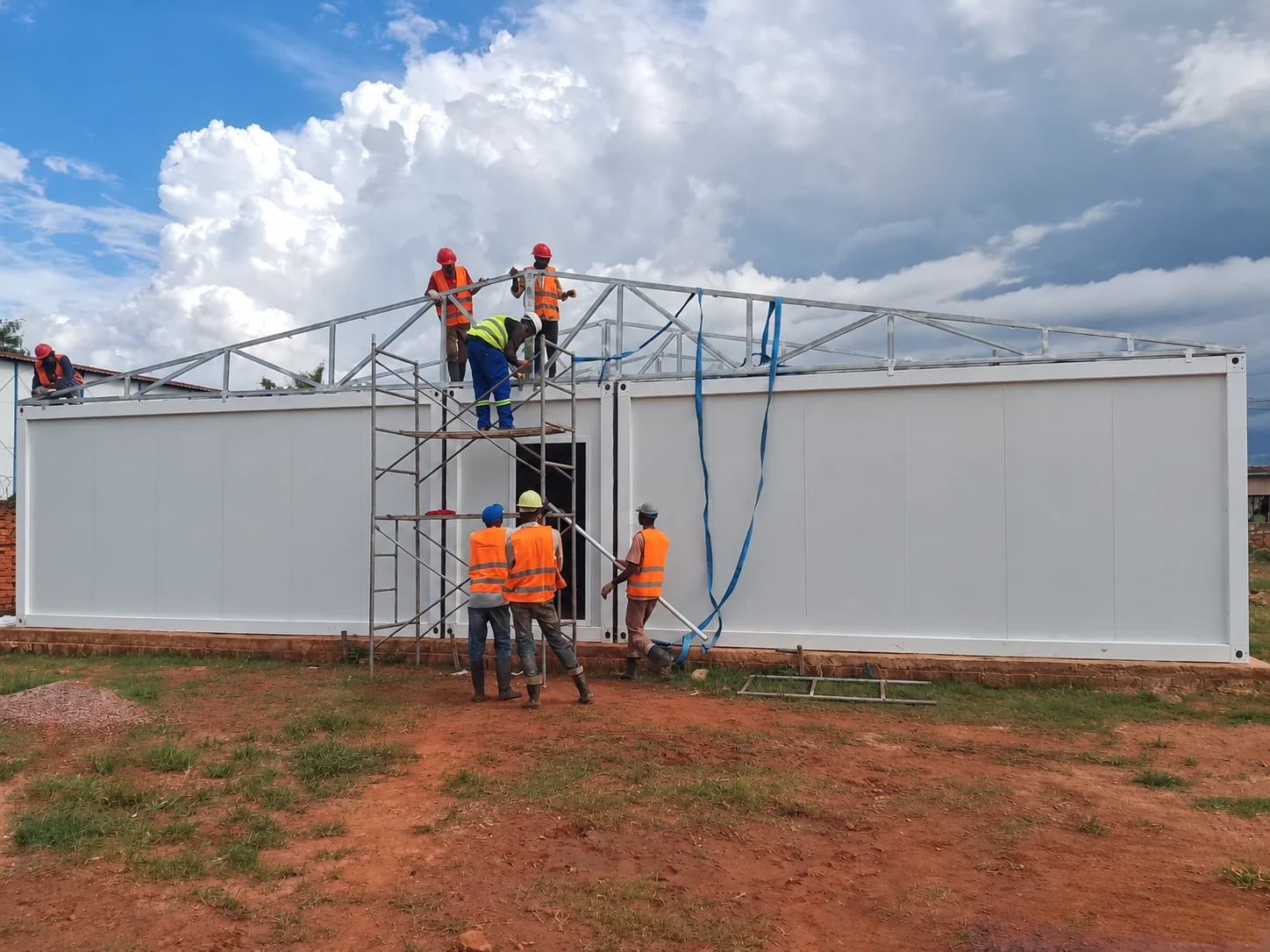

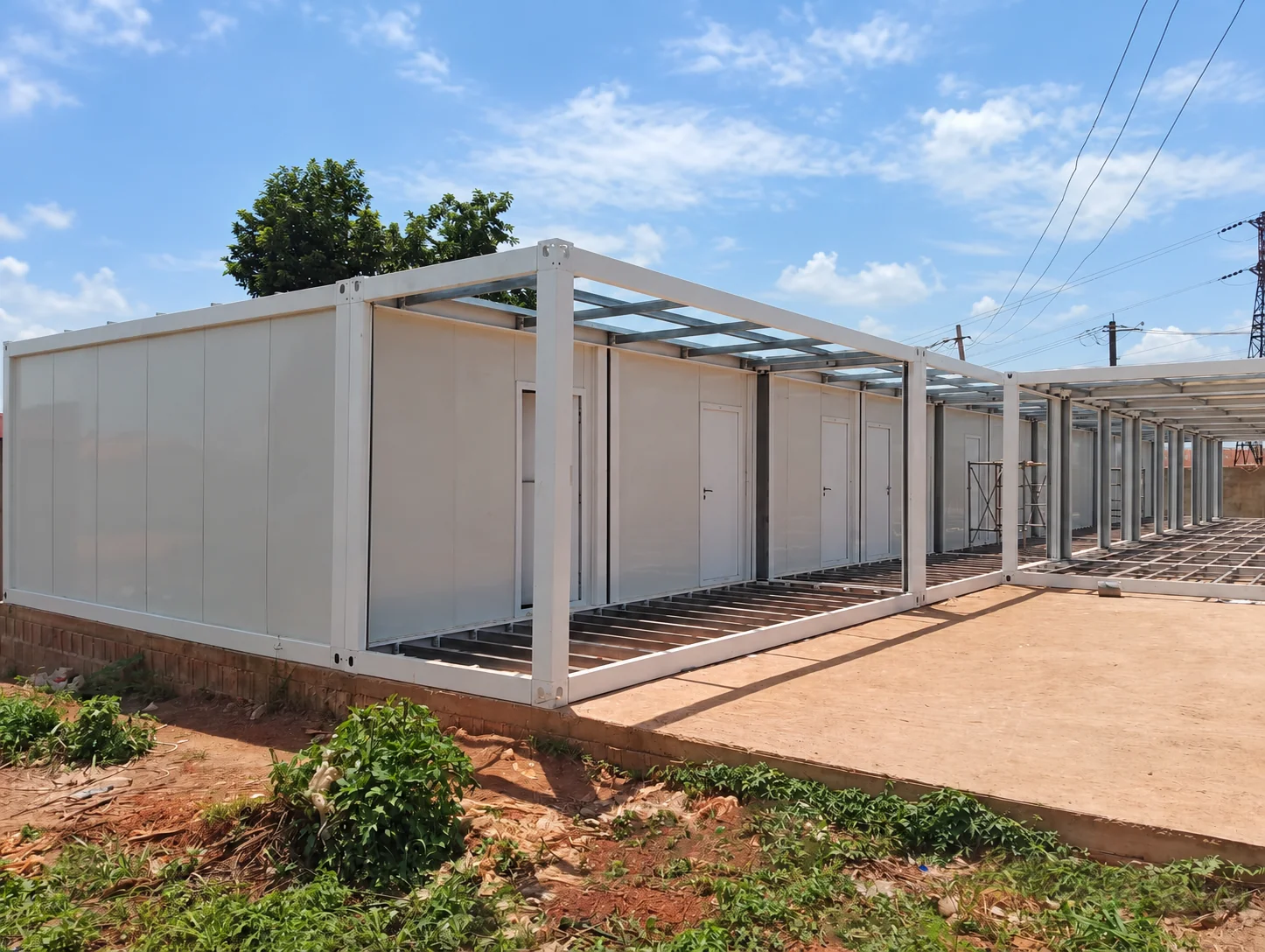

يمكن أن تدعم صور التجميع المحفوظة مناقشة مراحل البناء الظاهرة. إلا أنها لا تحدد ترتيب أو مدة تركيب المشروع في الغابون، أو الوصلات المخفية المستخدمة، أو قبول الهيكل المكتمل. تتطلب الأساسات، والتثبيت، وترتيبات الرفع، والموافقات الإنشائية وثائق المشروع ذات الصلة ومراجعة مهنية مختصة.

اطلب إظهار حدود عمل كل طرف على الرسم، لا الاكتفاء بوصفها في جملة ضمن عرض السعر. حدّد نقطة ربط المبنى والنظام الخارجي الذي تتصل به. وسمّ من يورّد كل جزء ويركّبه ويتحقق منه. وعندما تُترك مسؤولية تحت عبارة «بواسطة جهات أخرى»، فسجّل الجهة المقصودة والمعلومات التي تحتاج إليها قبل البدء.

اطلب عرض أسعار يفصل بين القرارات والافتراضات.

ينبغي أن يمكّن عرض السعر المفيد المشغّل من فهم المشمول وما بقي بحاجة إلى تنسيق. أعطِ كل غرفة مرجعاً على المخطط واربطه بجدول الغرف. واربط الفتحات والفواصل والتشطيبات ونقاط الخدمات بتلك المراجع حتى يمكن تتبع التغييرات.

لكل واجهة، اطلب تحديد جهة مسؤولة وشروط الإنجاز. يمكن تركيب غرفة فعليًا بينما لا يزال اتصالها بالشبكة أو الوصول الخارجي أو إمدادات المرافق غير مُحَلّة. تحديد هذه التبعيات عند الشراء يُسهّل تخطيط العمل بما يتناسب مع العمليات الجارية. كما يُتيح للمشتري مقارنة العروض لنفس النطاق بدلًا من مقارنة إجماليات تغطي مسؤوليات مختلفة.

معلومات يجب تحديدها قبل مقارنة عروض المكاتب الجاهزة
حزمة أو واجهةالمستند المطلوبمسؤولية حل
الغرف وحدود الوصولالخطة المؤرخة، وجدول الغرف، ومراجعة مسار الجمهور/الموظفين.من يوافق على الترتيب التشغيلي؟
أنظمة البناء والفتحاتالتكوين المتفق عليه وتفاصيل الربط وجدول الفتحات.ما هي العناصر التي يقوم كل فريق بتوفيرها وتجميعها؟
مدخل خارجي وموقع مُجهزالرسومات الخاصة بالدعم المنسق، والعتبة، والمسار، والصرف.من يقوم بإنجاز أعمال الموقع والتحقق من جاهزيته؟
الطاقة والبيانات والتهوية والمياهجداول المعدات والوصلات مع مواقع الواجهة.من المسؤول عن توصيل كل نظام واختباره وصيانته؟
الأثاث والتجهيزات والتسليمقائمة المحتويات، تعليمات الخدمة، وسجلات الاستلام.ما هي الأدلة المطلوبة قبل بدء الاستخدام العادي؟

عندما يحتاج المكتب إلى التغير مع برنامج الموقع، تستعرض حالة غرف الموقع القابلة للتنفيذ المرحلي في إندونيسيا سؤالاً ذا صلة: كيف تؤثر تغييرات استخدام الغرف في الحركة والخدمات؟ وتظل حقائق مشروعها منفصلة عن متطلبات الغابون هذه، لكن أسئلة الشراء قد تساعد المشغّل على تحديد تغييرات مستقبلية قبل الاتفاق على المخطط الأولي.

توضح النظرة العامة لمجموعة البنك الدولي على إرشادات البيئة والصحة والسلامة (EHS) أن التوصيات تحتاج إلى تكييفها مع مخاطر المشروع وسياق البلد المضيف. لذلك تدعم الإرشادات الخارجية طرح الأسئلة ومراجعة التصميم الموثقة هنا، ولا تقدم اعتماداً لـPQSE أو بديلاً عن الموافقات اللازمة للمكتب الفعلي.

قم بمراجعة المبنى كما سيتم استخدامه

قبل تسليم العمل، قم بمراجعة تسلسل الوصول المتفق عليه مع وضع الأثاث في أماكنه المخصصة. تأكد من سهولة وصول الزائر إلى مكتب الاستقبال، ومن إمكانية استقباله دون إعاقة المدخل، ومن إمكانية الوصول إلى غرفة الاجتماعات دون المرور عبر الممرات التشغيلية. سجّل أي مشاكل في الخطة المعتمدة ليتم حلها بدلاً من أن تصبح جزءاً من الممارسات اليومية غير الرسمية.

يجب التمييز بين الفحوصات التشغيلية والقبول المهني. قد يكشف فحص مسار الزوار عن باب غير واضح أو كرسي في غير مكانه، لكنه لا يثبت سلامة الهيكل أو مقاومة الحريق أو السلامة الكهربائية. تتطلب هذه الأمور توثيقًا وفحوصات مناسبة من قبل الفرق المختصة. لا تتضمن هذه الحالة نتائج تشغيل موثقة أو سجل قبول مكتمل.

بعد شغل المكتب، حدد المهام الروتينية التي تحافظ على سهولة استخدامه: كضمان وضوح المدخل، وإدارة عمليات التسليم، وصيانة اللافتات، والتأكد من بقاء الأغراض المخزنة في أماكنها المخصصة. في حال تغيير استخدام المكتب، راجع جدول الغرف والخدمات بدلاً من مجرد إضافة أثاث. قد تحتاج ترتيبات الاستقبال المناسبة للمواعيد إلى مراجعة أخرى عندما يبدأ المبنى باستقبال مجموعات أكبر أو نوع مختلف من الزوار.

الدرس المفيد المستفاد من مشروع الغابون عمليٌّ بامتياز. ينبغي مراعاة الاستقبال والانتظار والاجتماعات وعمل الموظفين معًا عند وضع مخطط الغرف. يمكن لمشترٍ مماثل أن يبدأ بمخطط الموقع، وقائمة الغرف، وإجراءات الزوار، والمستخدمين المتوقعين، والخدمات المتاحة. توفر هذه الوثائق لشركة PQSE House والفريق المحلي أساسًا لمقترح مكتبي يتميز بحركة مرور واضحة ونطاق توريد محدد.

المصادر والنطاق

أعدت PQSE House هذه الدراسة من متطلبات مشروع الغابون التي أكدها مالك الموقع الإلكتروني، وصور الإنشاء المحفوظة المرتبطة بالمشروع، ومراجع التصميم المصنفة منفصلة. وتميَّز التحليلات العامة للشراء عن حقائق المشروع المؤكدة. وقُرئت المراجع الفنية العامة في 12 أكتوبر 2026؛ ولا تثبت الامتثال في الغابون أو مواصفات التوريد أو أداء المشروع المقاس.

ناقش موجز مكتبك المخصص لاستقبال الزوار

أرسل مخطط موقعك، وقائمة الغرف، وترتيبات الزوار، والخدمات المتاحة حتى تتمكن شركة PQSE House من مراجعة اقتراح مكتب معياري معك.

مناقشة مشروع مكتبي

شارك هذا المشروع
لينكد إن
واتساب
بريد إلكتروني

أخبرنا عن مشروعك للبناء المعياري

أخبرنا بموقع المشروع، والكمية المطلوبة، والتصميم، والاستخدام، وتاريخ التسليم المتوقع. سيساعدك فريقنا في إعداد توصية عملية للمنتج وعرض سعر.
