Atualizado em 9 de outubro de 2026: As quantidades de módulos não verificadas, os prazos de conclusão e as alegações de resposta do cliente foram removidos. As fotografias do projeto e suas classificações de referência foram mantidas.
Um escritório de dois andares ao lado de uma oficina industrial precisa conectar visitantes, instalações para funcionários e o trabalho diário em um único edifício. Este projeto real da PQSE House em Riade, Arábia Saudita, oferece uma visão útil dessa tarefa por meio de seu arquivo de planejamento e fotografias da construção. O escopo documentado da PQSE abrangeu o planejamento do layout, a produção e a entrega dos módulos. As imagens mostram espaços conectados, uma escada interna, instalações sanitárias e amplas áreas envidraçadas durante a montagem. Para um comprador que planeja um escritório semelhante, a comparação útil começa com os fluxos de pessoas e as responsabilidades de cada pacote, passando em seguida para os documentos necessários para a instalação e a entrega.

Um briefing de escritório real ao lado de uma oficina industrial.
O briefing registrado incluía recepção de visitantes, refeitório e instalações sanitárias para funcionários, além de escritórios e salas de reunião, ao lado de uma nova oficina. Essas atividades impõem demandas diferentes ao projeto. Um visitante precisa encontrar a entrada e chegar ao espaço de reunião desejado. Os funcionários precisam de instalações de uso diário próximas o suficiente para utilizá-las durante um intervalo. Alguém em uma conversa particular precisa de uma sala reservada, enquanto uma equipe trabalhando em conjunto pode precisar de um espaço aberto. Apenas um total de mesas deixaria essas relações sem solução.

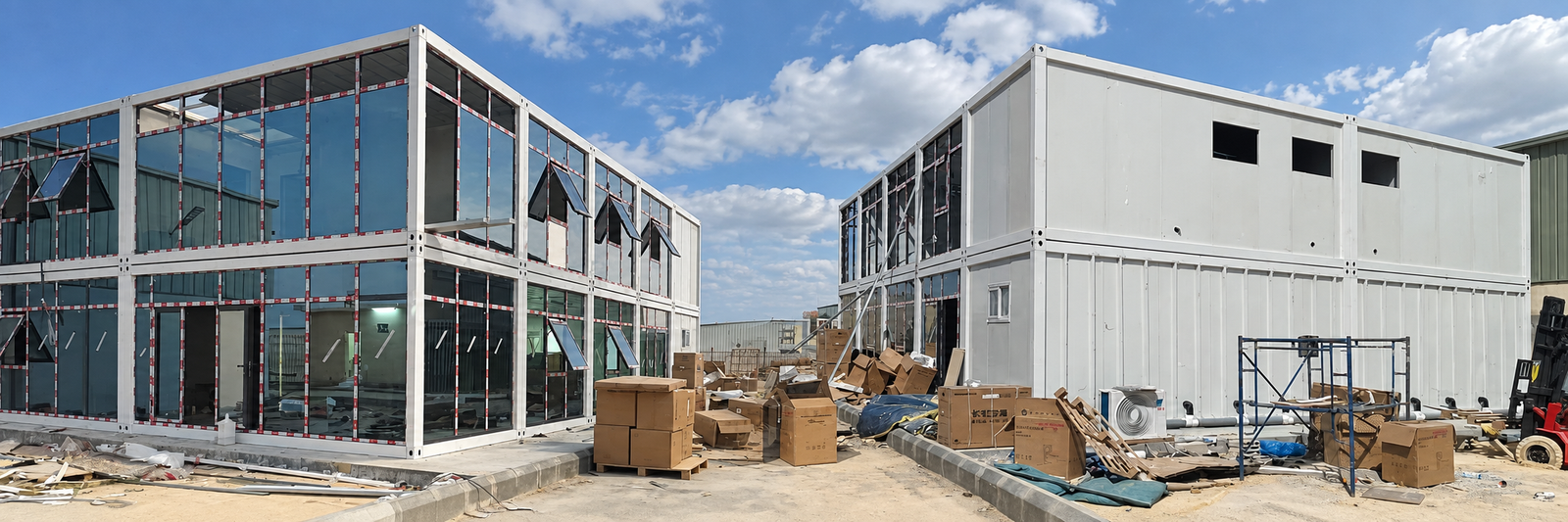

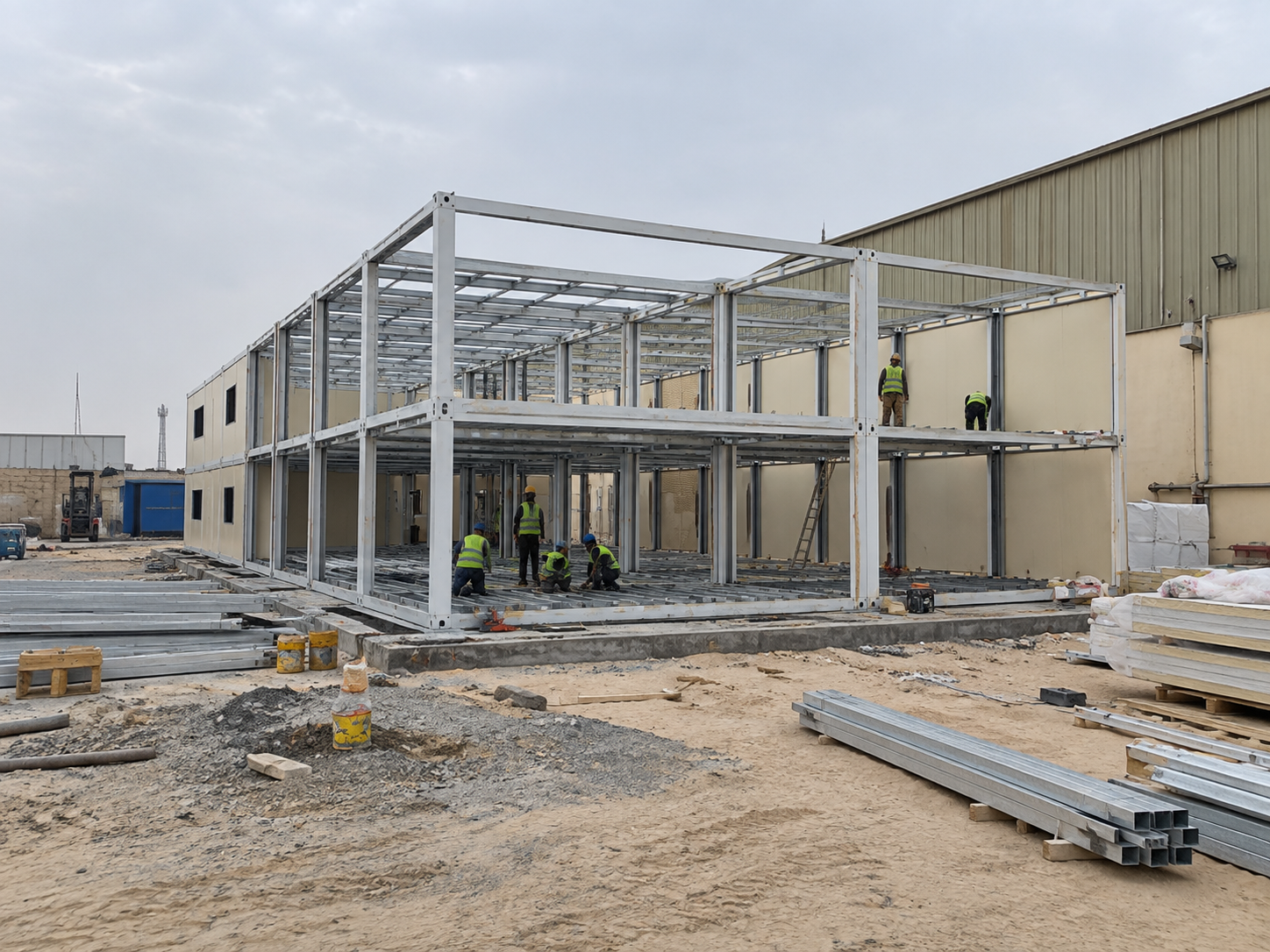

A posição da oficina importa tanto quanto o layout interno. As fotos externas mostram o escritório imediatamente ao lado de um edifício industrial muito maior. Para um novo local, desenhe portão, estacionamento, acesso de pedestres, trajeto de entregas e entradas da oficina na mesma planta. Depois trace como visitantes chegam à recepção e como funcionários se deslocam entre sua área de trabalho e o escritório. A solução de escritório modular para canteiro de obras fornece questões relacionadas para um escritório ligado às operações do local.
Descreva claramente o sistema construtivo proposto na consulta. A palavra “container”, por si só, não distingue uma caixa de carga convertida de um módulo fabricado para construção. A explicação da CSC da IMO trata de transporte e movimentação de containers de carga. Solicite a descrição do sistema construtivo do escritório e o pacote de projeto para o destino separadamente da documentação de containers de transporte; eles respondem a questões diferentes de compra.
O que mostram as fotografias da montagem

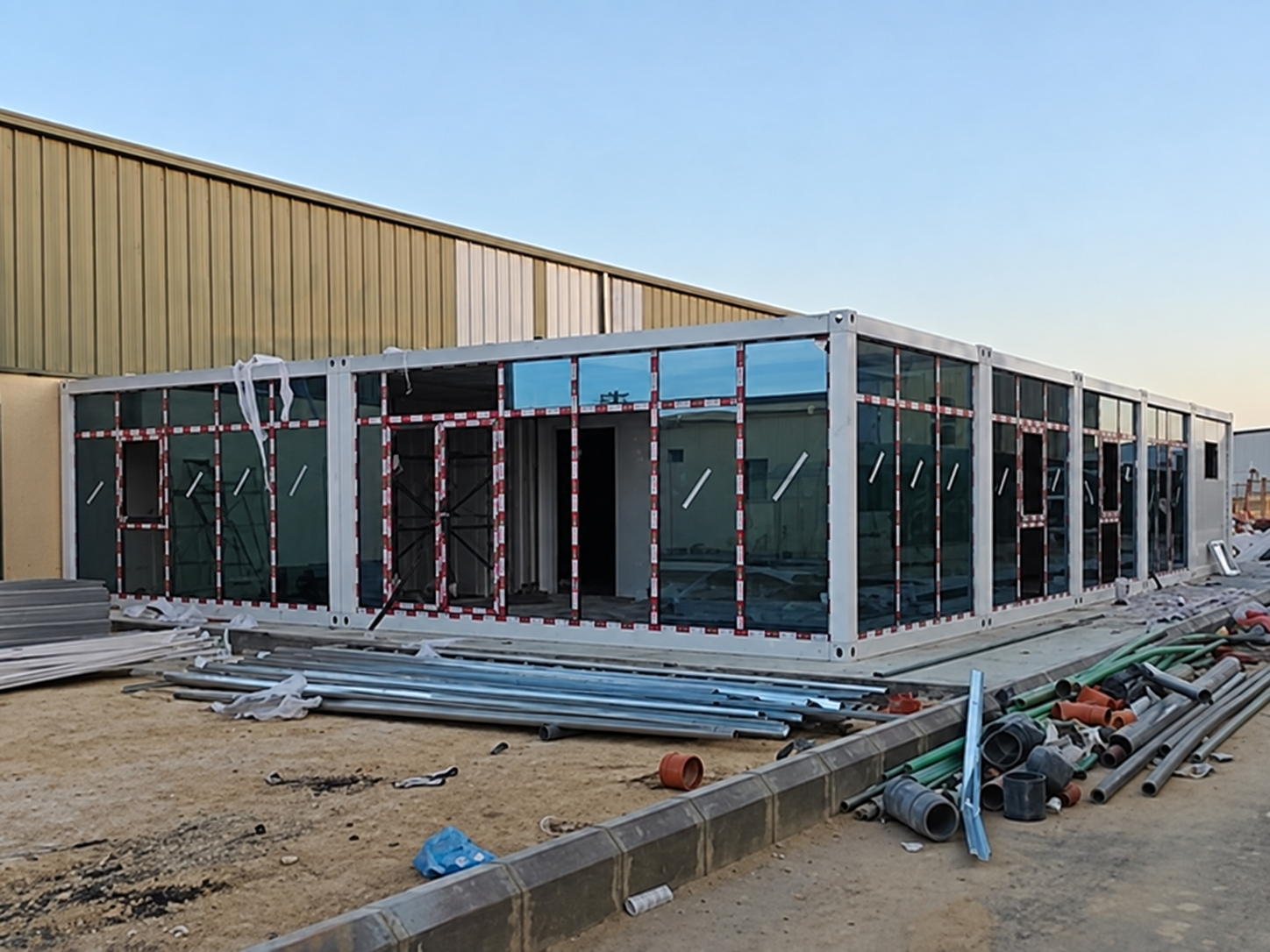

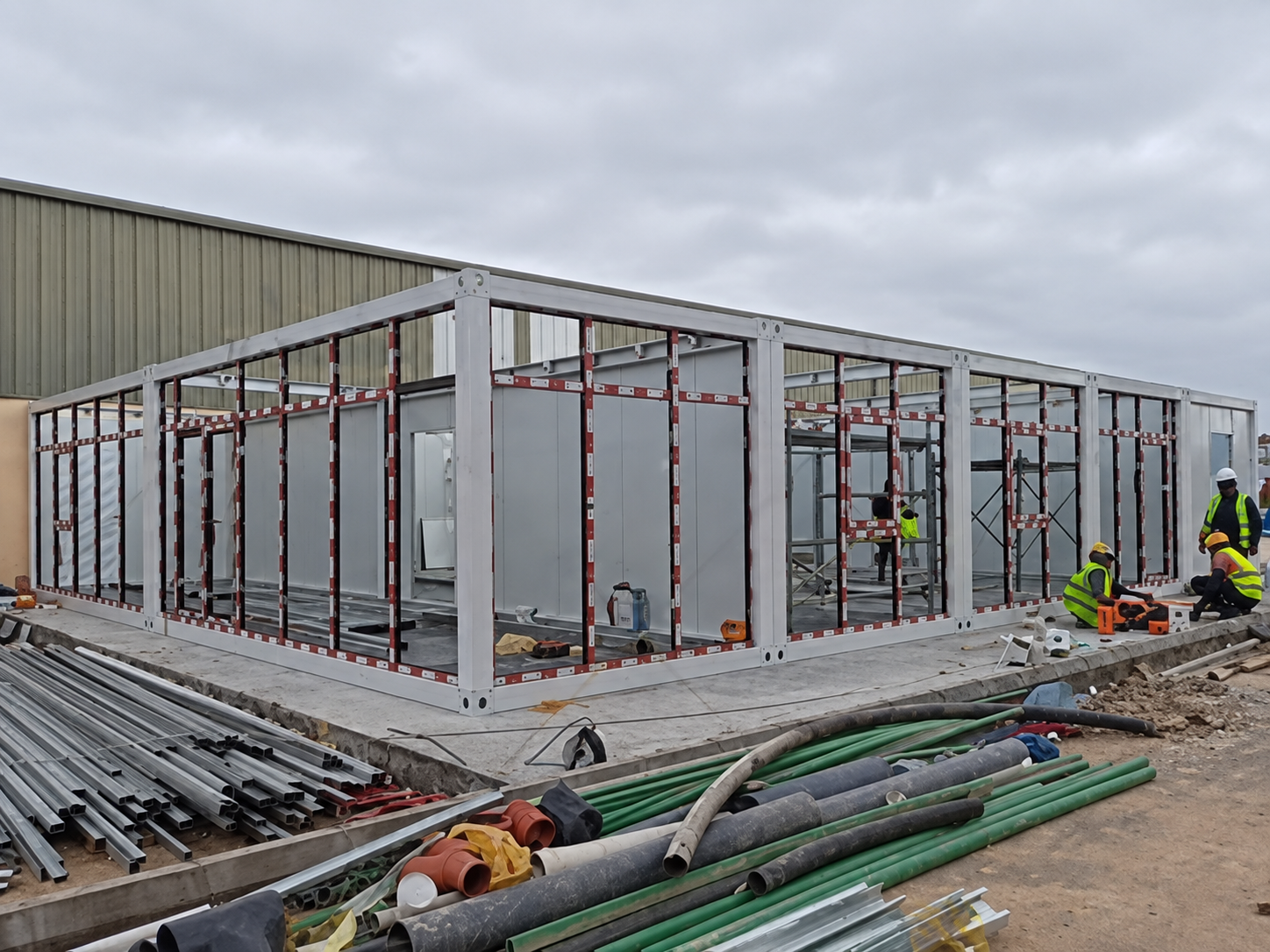

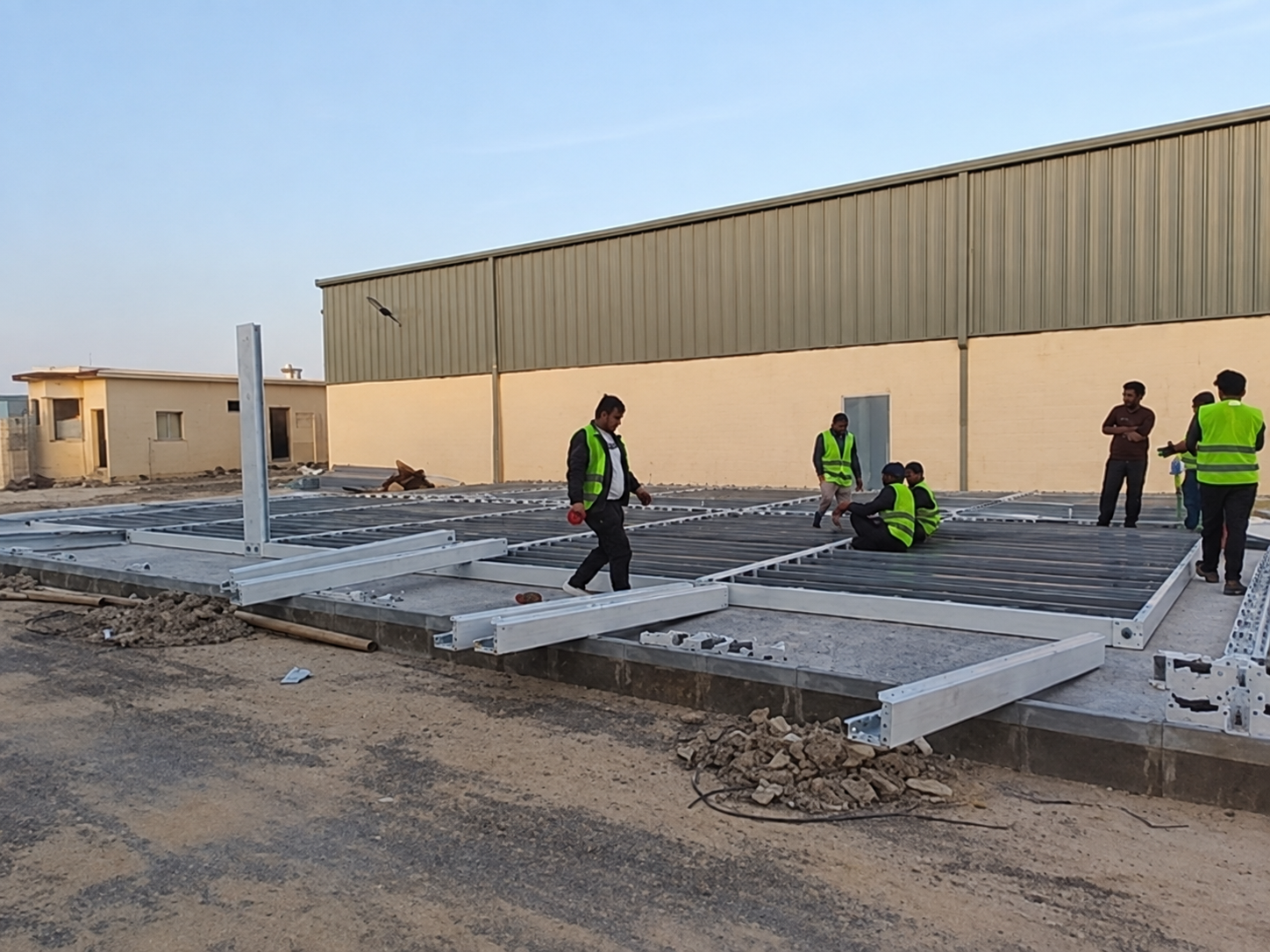

A sequência exterior acompanha uma estrutura de aço ao lado da oficina, passando pela instalação de paredes e vidros até chegar a uma forma fechada de dois níveis. Algumas vistas expõem elementos do piso e do teto; outras mostram painéis de parede, janelas que se abrem e amplas áreas envidraçadas na fachada. As linhas repetidas da estrutura ajudam a explicar como módulos adjacentes podem formar um escritório integrado. Materiais, caixas e equipamentos de trabalho temporários permanecem ao redor do edifício nessas cenas.






Estas são observações da fase de construção. Elas estabelecem um processo visível de montagem e acabamento, enquanto o arquivo disponível não fornece um registro de entrega assinado ou um interior ocupado. O caso, portanto, descreve as etapas mostradas, sem atribuir uma duração de conclusão ou apresentar um resultado de uso final. Essa distinção ajuda o comprador a decidir qual documentação solicitar em seguida: uma fotografia da fachada responde a uma pergunta diferente de um registro de teste de serviço ou um certificado de aceitação.
Use a sequência para comparar o escopo proposto do fornecedor com o trabalho ainda necessário localmente. Pergunte quais estruturas, painéis, portas e acabamentos chegam como componentes preparados, quais conexões são feitas no local e quais trabalhos de infraestrutura seguem o fechamento. Uma imagem de um escritório modular de dois andares é um ponto de partida para essa discussão. Cotação e desenhos coordenados precisam identificar o sistema real e o limite do pacote do novo pedido.
Leia o layout arquivado como intenção de design.

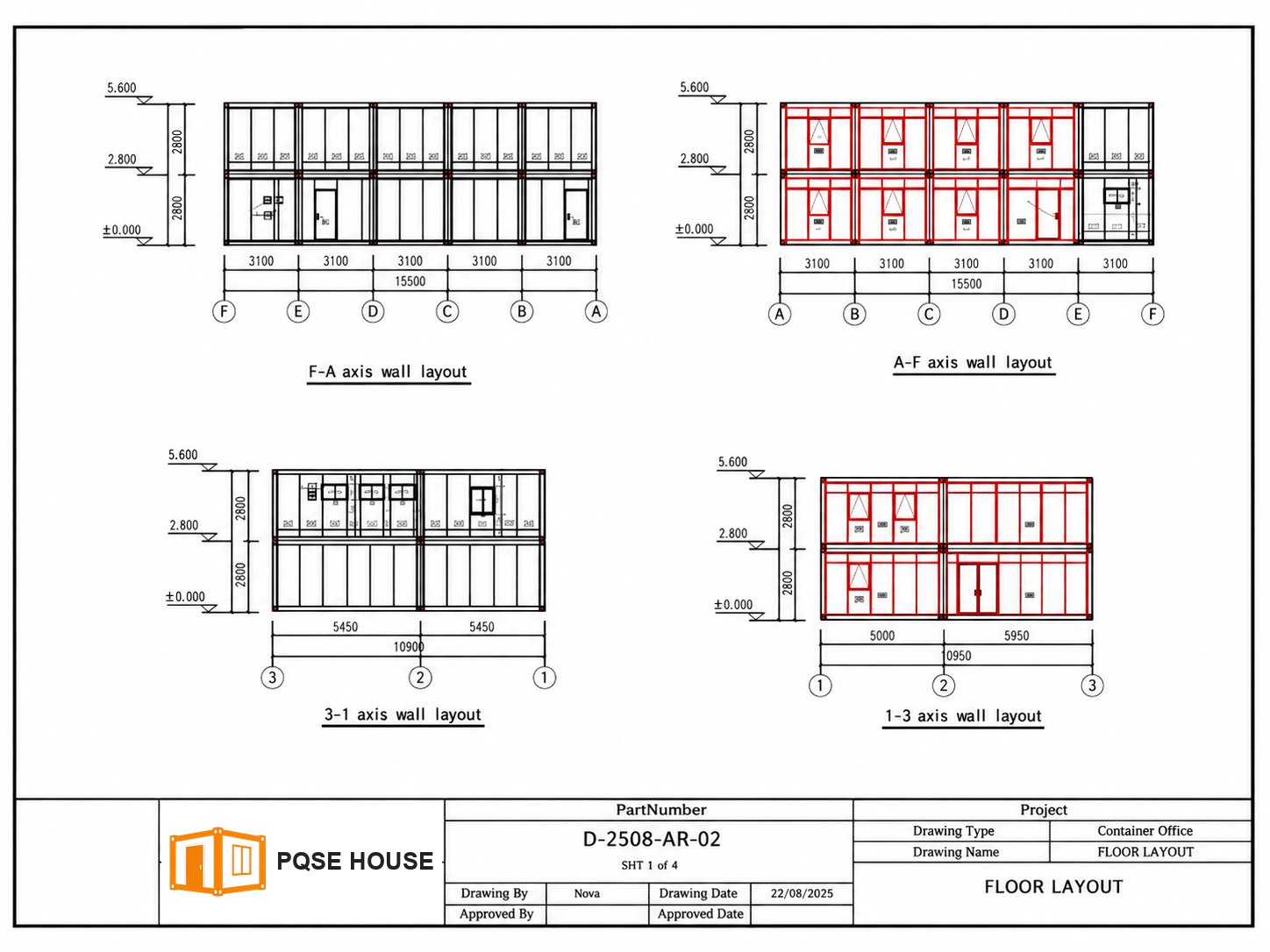

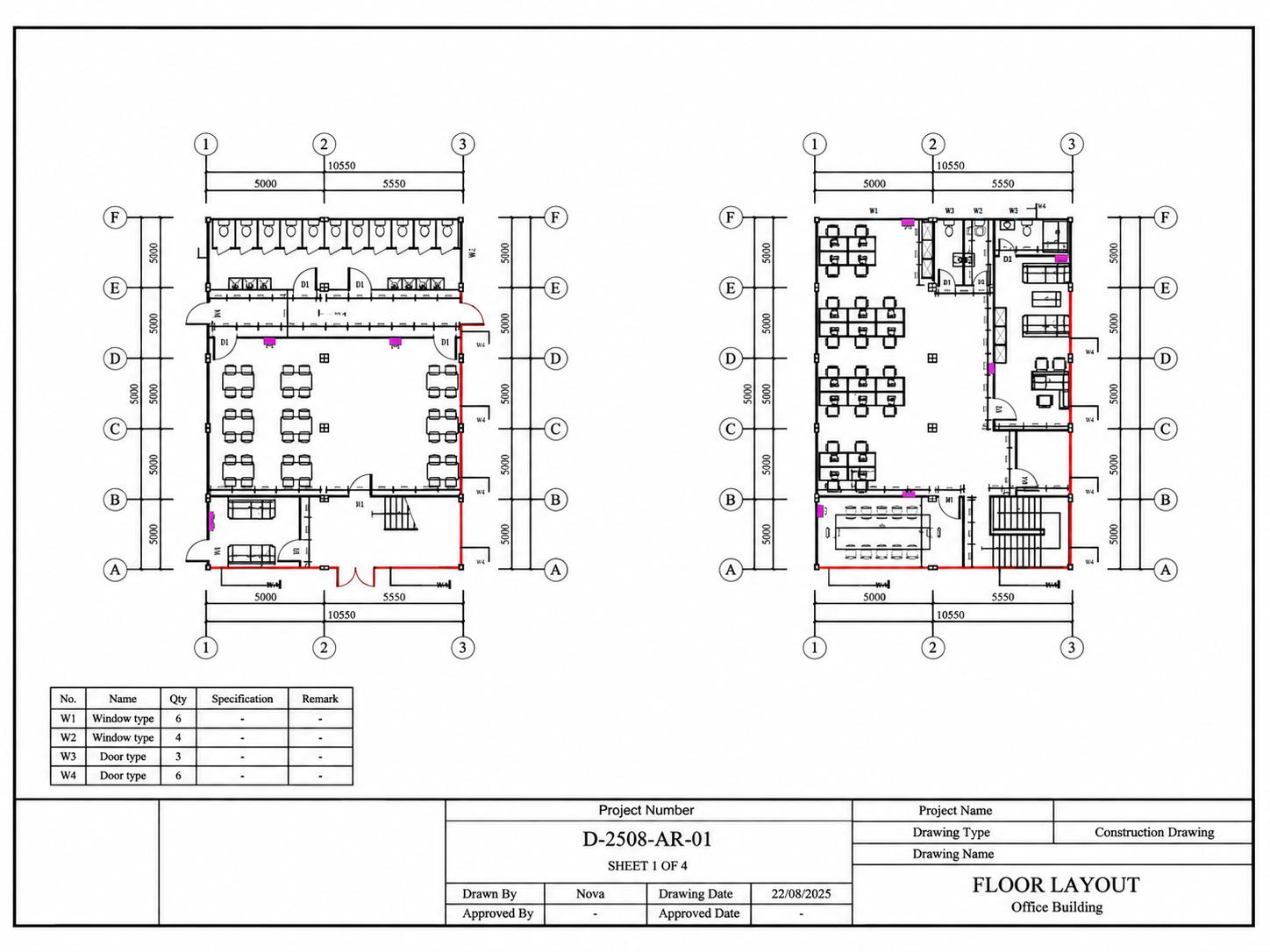

O arquivo inclui uma planta baixa e uma planta de elevação ou de parede. Elas mostram áreas compartilhadas com mesas e escrivaninhas, banheiros, uma escada interna e áreas fechadas, além de uma estrutura de dois andares com amplas janelas. Elas são mantidas aqui como referência para o planejamento. Suas dimensões e campos de aprovação não estabelecem uma especificação verificada da obra executada, portanto, este caso utiliza o conjunto de documentos para discutir as decisões de projeto, em vez de publicar uma área ou capacidade numérica.


Comece a lista proposta de ambientes por atividades, pessoas e equipamentos. Registre visitantes regulares, reuniões que exigem privacidade, refeições em turnos e tarefas de escritório que envolvem equipamentos volumosos ou arquivos. Inclua os espaços de apoio, como sanitários e circulação, antes de definir a configuração dos módulos. O guia de layout de containers modulares pode ajudar a organizar esse briefing preliminar.
Um desenho é útil para a compra quando status, revisão e responsabilidades de aprovação são claros. Pergunte qual conjunto o fornecedor vai precificar, quais revisões exigem nova cotação e quais documentos a equipe local de projeto vai revisar. O caso de escritório modular em Camarões apresenta um exemplo relacionado de revisão de uma proposta de dois andares antes da aprovação para produção. Sua configuração deve ser comparada em seus próprios termos.
Planeje as rotas diárias antes de atribuir os quartos aos andares.

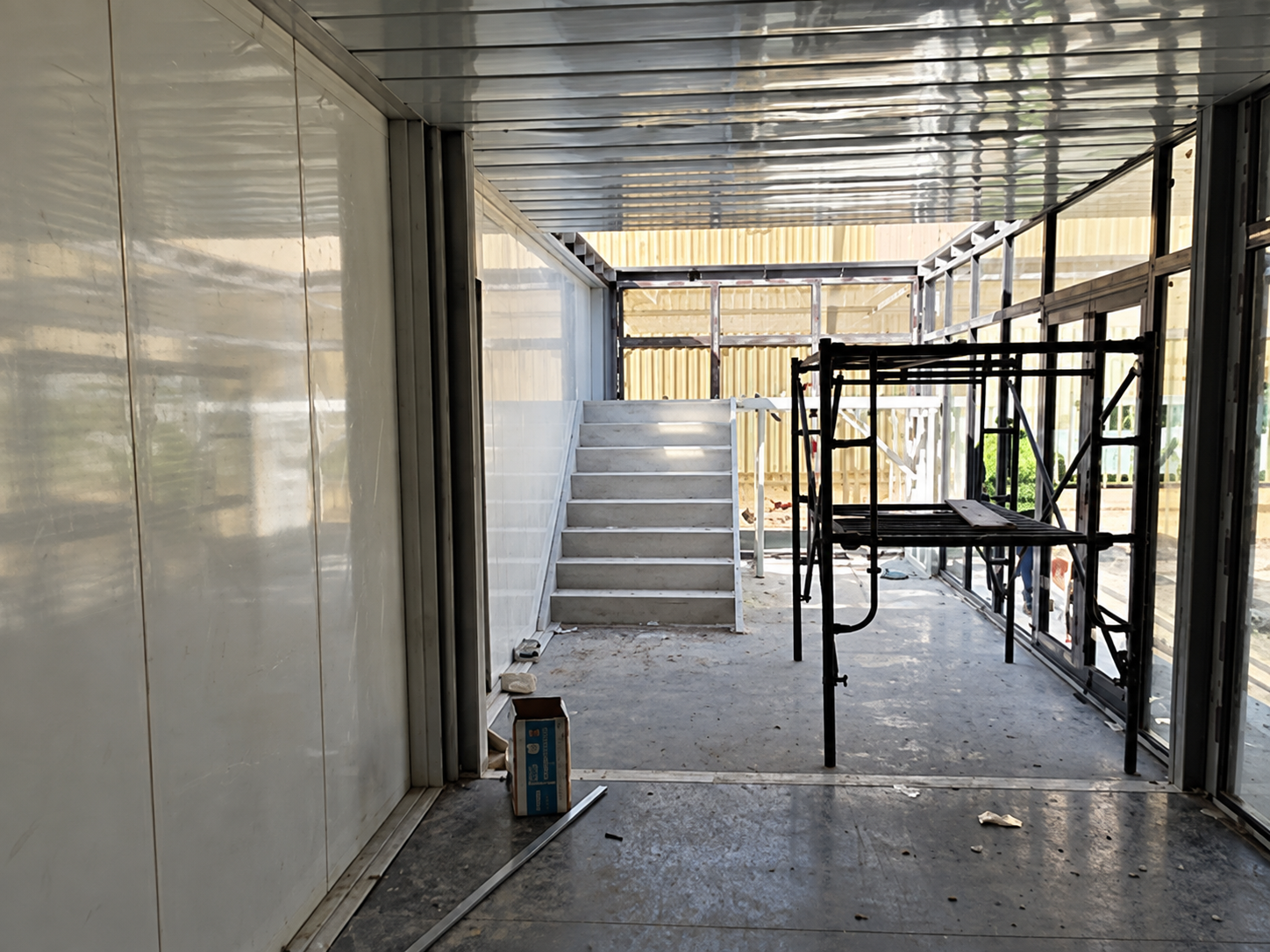

O arquivo de interiores mostra uma escada e uma área de circulação adjacente durante a fase de acabamento. Em um escritório proposto de dois andares, essa conexão influencia mais do que a atribuição do andar: visitantes, funcionários, participantes de reuniões e pessoas carregando suprimentos podem utilizá-la em momentos diferentes. Marque esses fluxos na planta antes de reservar as salas do andar superior. Uma sala pode parecer conveniente isoladamente, ao mesmo tempo que cria uma circulação frequente por outra área de trabalho.
Considere um visitante que chega para uma breve reunião enquanto os funcionários estão em horário de almoço. Onde o visitante aguarda e o trajeto da reunião passa por uma área de refeições ou por uma área de trabalho concentrada? Considere um funcionário que leva equipamentos para uma sala no andar superior. Onde serão recebidos, armazenados e transportados? Esses cenários revelam conflitos que os símbolos do mobiliário, por si só, podem não detectar. Eles também facilitam a comparação de um projeto compacto de dois níveis com uma disposição diferente no mesmo local.
Antes de transferir reuniões regulares ou trabalhos essenciais para o andar superior, solicite à equipe de projeto qualificada local que revise as rotas acessíveis, a circulação e as saídas necessárias para o uso pretendido. O edital de licitação deve especificar quem realizará essa revisão e os documentos aprovados resultantes. Uma escada visível em uma fotografia de arquivo não resolve os requisitos específicos do projeto.
| Atividade | Decisão de localização | Provas a solicitar |
|---|---|---|
| Recepção e reuniões com visitantes | Rota de chegada, espaço de espera, privacidade e frequência de visitas. | Trajeto da porta até o quarto no plano proposto |
| Refeitório e instalações sanitárias para funcionários | Trânsito na hora do intervalo e proximidade do trabalho rotineiro | Lista de ambientes com trajetos coordenados da infraestrutura |
| Trabalho de escritório focado e compartilhado | Fontes de ruído, conversas em ambientes fechados e equipamentos | Sobreposição de mobiliário e planta de divisórias/portas |
| Deslocamento entre níveis | Posição da escada, acesso alternativo e saídas aplicáveis. | Análise de circulação específica do projeto e detalhes aprovados |
Conecte os espaços interiores em torno de móveis e áreas de trabalho.

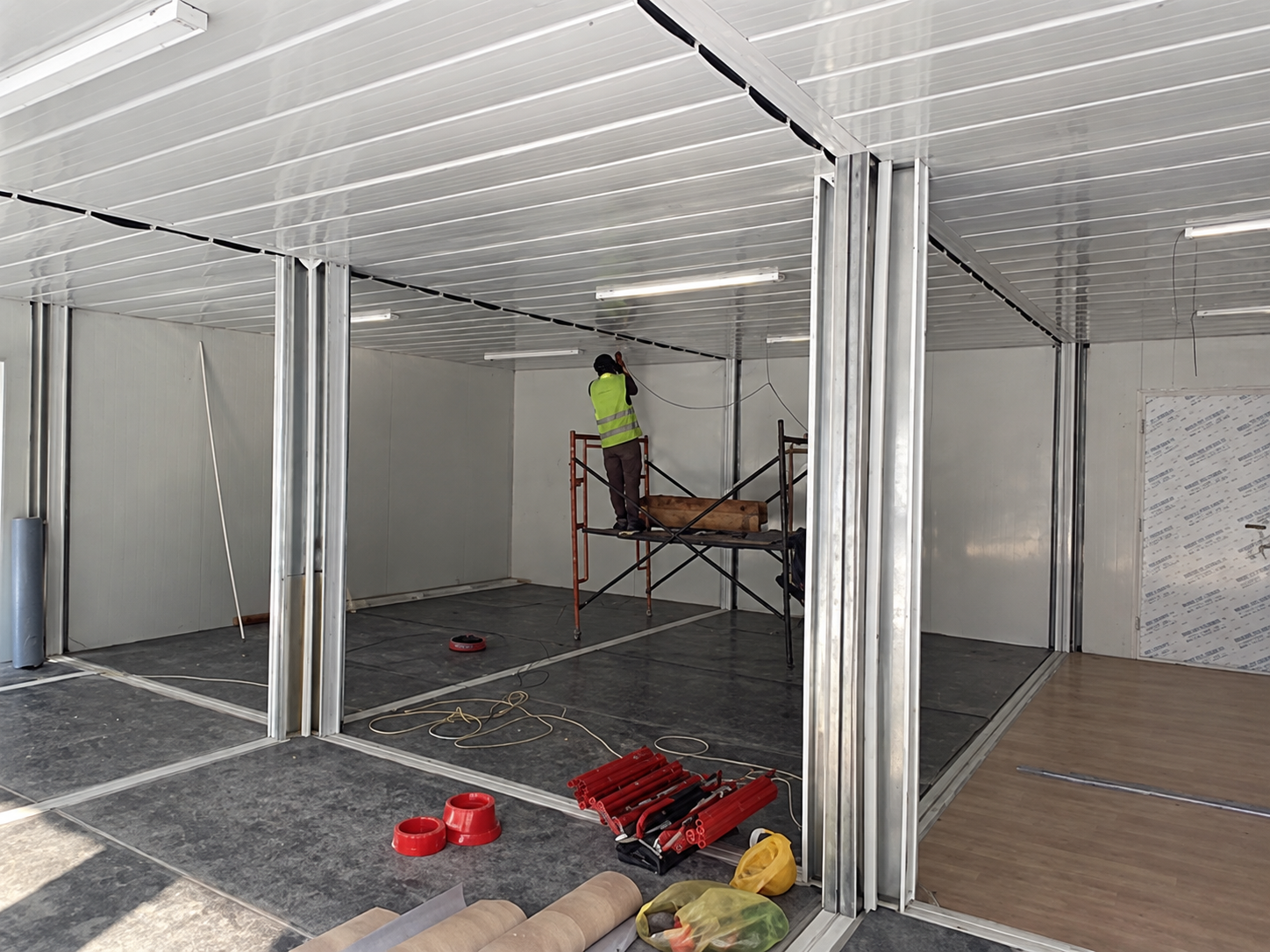

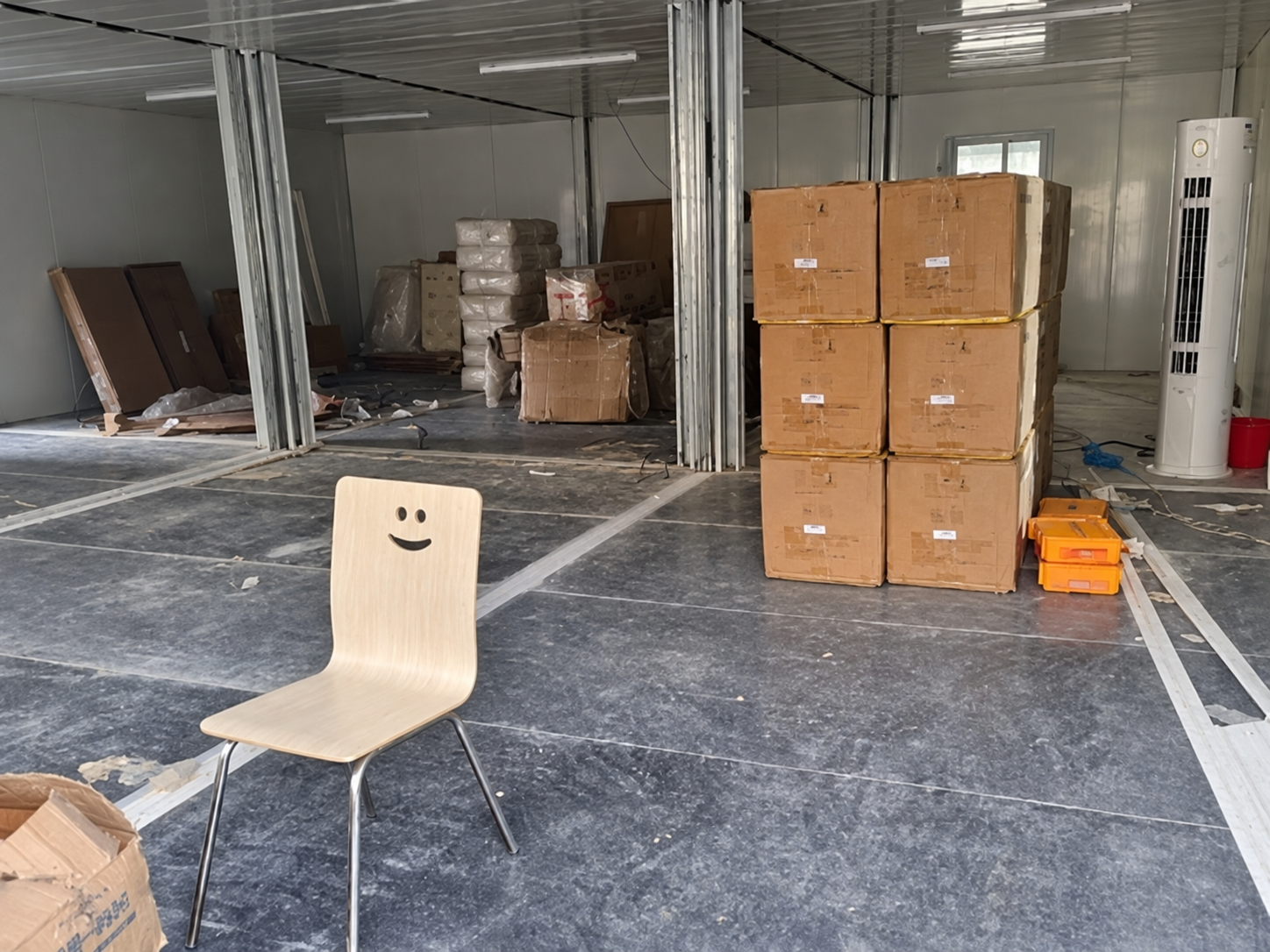

As fotografias do interior mostram vãos adjacentes com colunas ou linhas de ligação expostas, acabamentos de teto e materiais de trabalho. Elas tornam tangível a ideia de espaço integrado: a disposição dos cômodos utilizáveis precisa levar em consideração a estrutura e as juntas reais do edifício. Antes de fazer o pedido, coloque as mesas, equipamentos e armários propostos na planta em seus tamanhos reais. Em seguida, revise as portas, a circulação e os pontos de encontro das diferentes áreas dos módulos.


Uma área de trabalho compartilhada e um escritório fechado exigem uma coordenação diferente. Na área compartilhada, uma coluna pode afetar a posição de uma mesa ou corredor; uma tomada pode ficar atrás de um armário se os serviços forem planejados muito tarde. Em uma sala fechada, o sentido de abertura da porta, a linha da divisória e a localização dos equipamentos podem ocupar espaço que parecia disponível em uma planta vazia. Esses são motivos para revisar o mobiliário e os serviços em conjunto, em vez de aprová-los separadamente após o início da produção.
Defina como as juntas e os acabamentos serão tratados nos locais onde os cômodos cruzam os limites dos módulos. Solicite os detalhes relevantes das conexões propostas, do piso e do teto, e identifique qualquer trabalho de acabamento que ficará a cargo da equipe local. Se o isolamento acústico for importante, inclua uma especificação adequada de divisórias e portas na solicitação. As fotografias mostram espaços fechados e abertos; uma especificação proposta ou evidências de desempenho adequadas são necessárias para avaliar o isolamento acústico.
Inclua as instalações para funcionários no pacote fornecido.

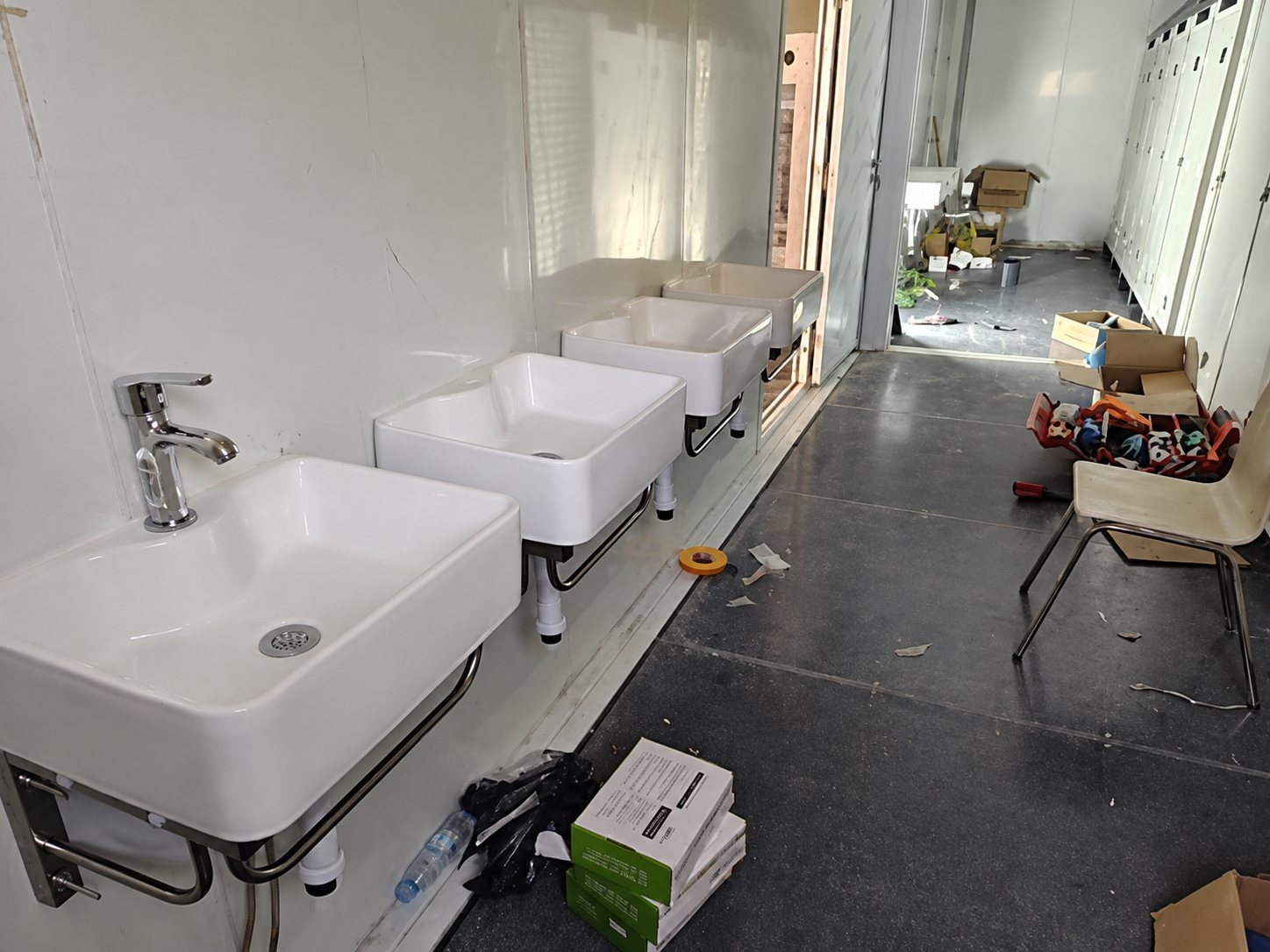

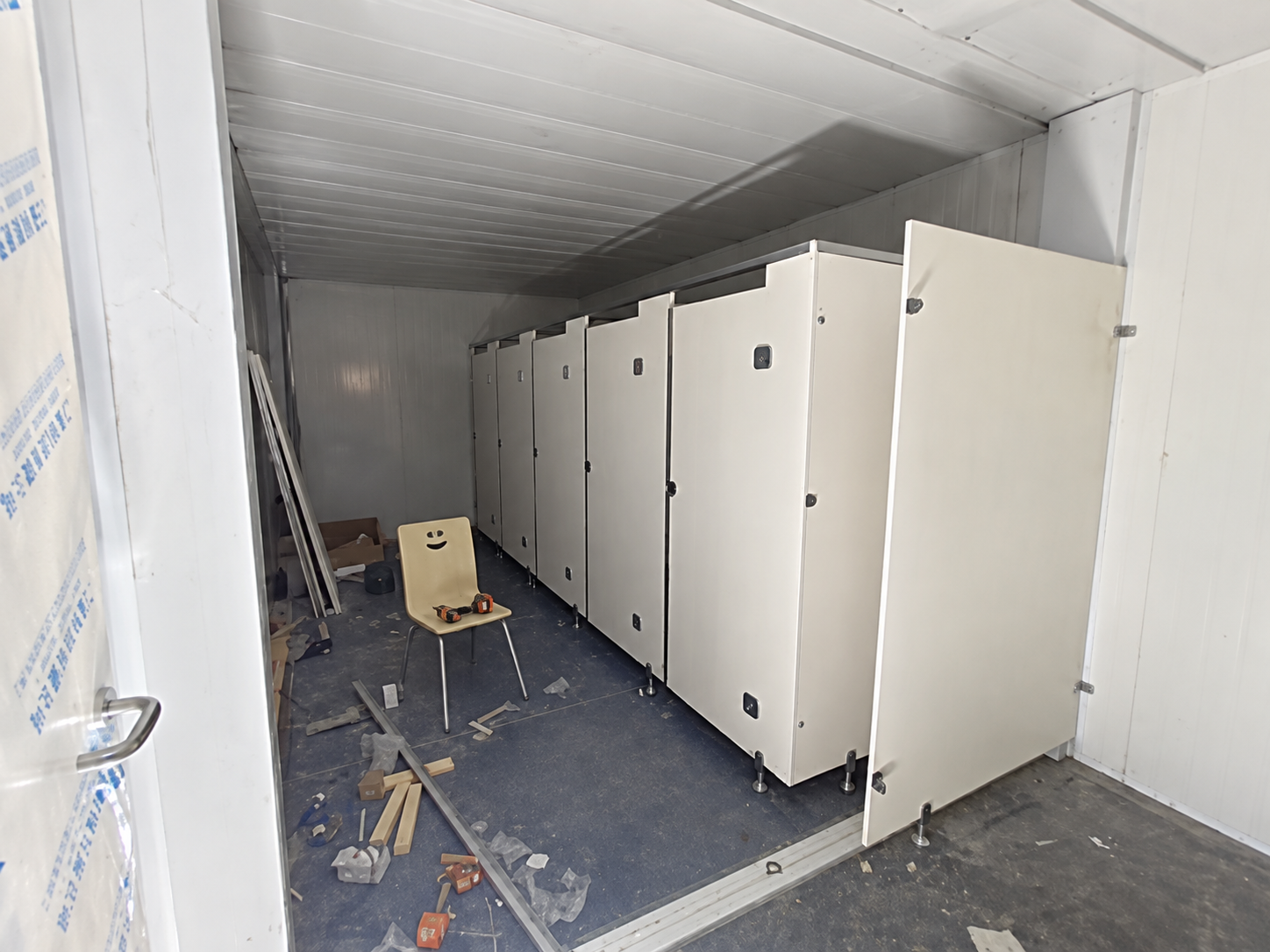

As fotografias sanitárias mostram lavatórios e cabines durante a instalação, com materiais soltos ainda nos ambientes. A inclusão dessas fotografias é útil porque o projeto de um escritório envolve mais do que mesas e painéis externos. As instalações para funcionários precisam de espaço, serviços e acesso para manutenção, e cada um desses elementos pode afetar a disposição das salas adjacentes.


Para o pedido proposto, mostre onde a água, o esgoto e a ventilação se conectam ao local. Pergunte quais acessórios, tubulações, válvulas e conexões estão incluídos, o que chega instalado e o que um profissional local completa. Peça aos projetistas responsáveis que verifiquem essas rotas em relação aos serviços previstos para o edifício e o terreno. Mantenha o limite das instalações no orçamento para que uma imagem interna atraente não oculte uma conexão não orçada ou um componente necessário localmente.
Discuta os padrões de uso em vez de simplesmente utilizar a quantidade de equipamentos deste arquivo. Uma equipe que chega para um intervalo compartilhado impõe uma demanda diferente sobre as instalações em comparação com pessoas que as utilizam ao longo do dia. Os usuários previstos e os requisitos locais aplicáveis devem orientar a lista aprovada de louças e acessórios. Pergunte também como a equipe de manutenção poderá acessar os componentes de serviço sem interromper uma área de trabalho ocupada e quais instruções de operação ou limpeza acompanharão o equipamento fornecido.
Especifique a fachada envidraçada como uma interface do edifício.

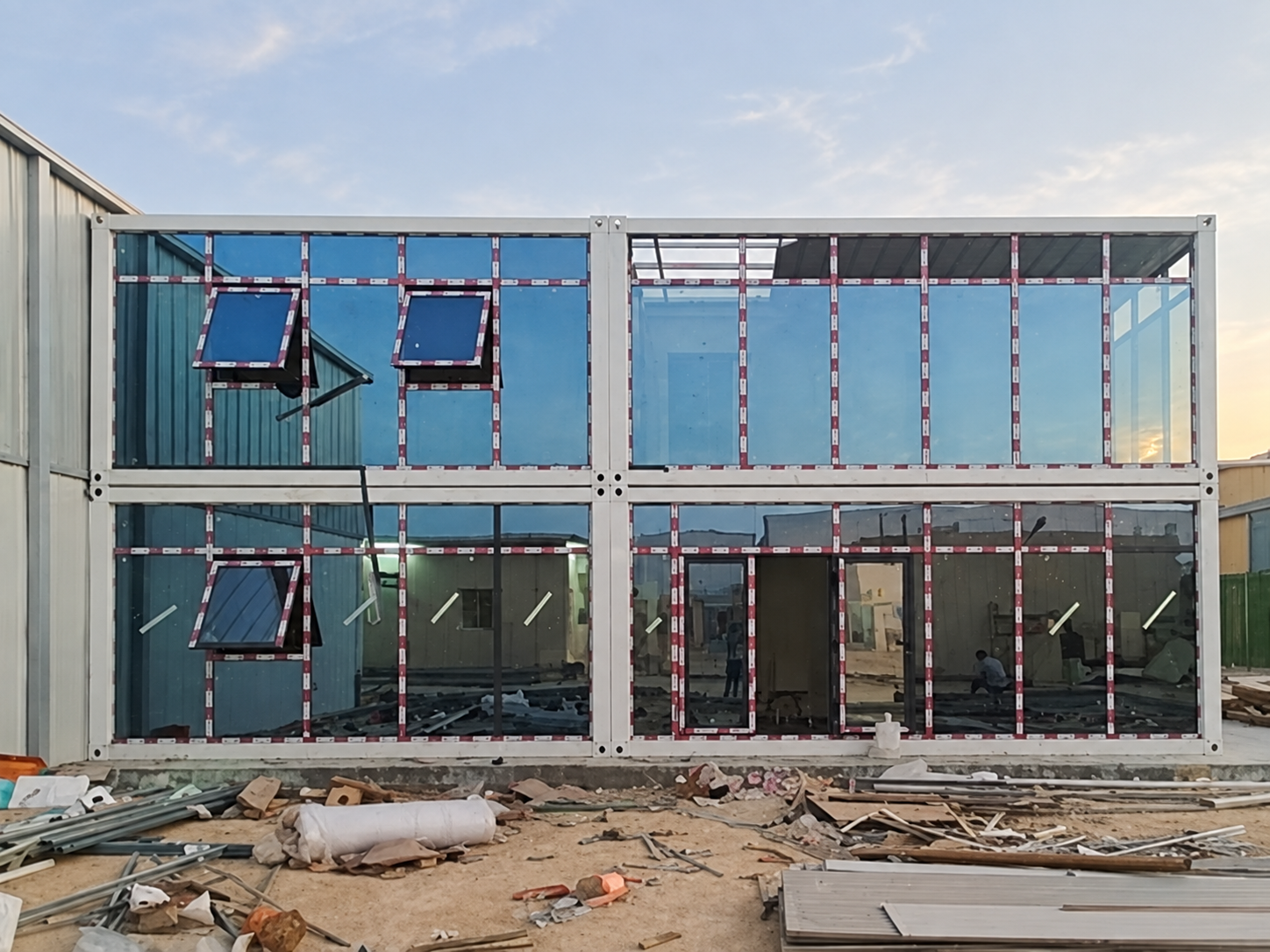

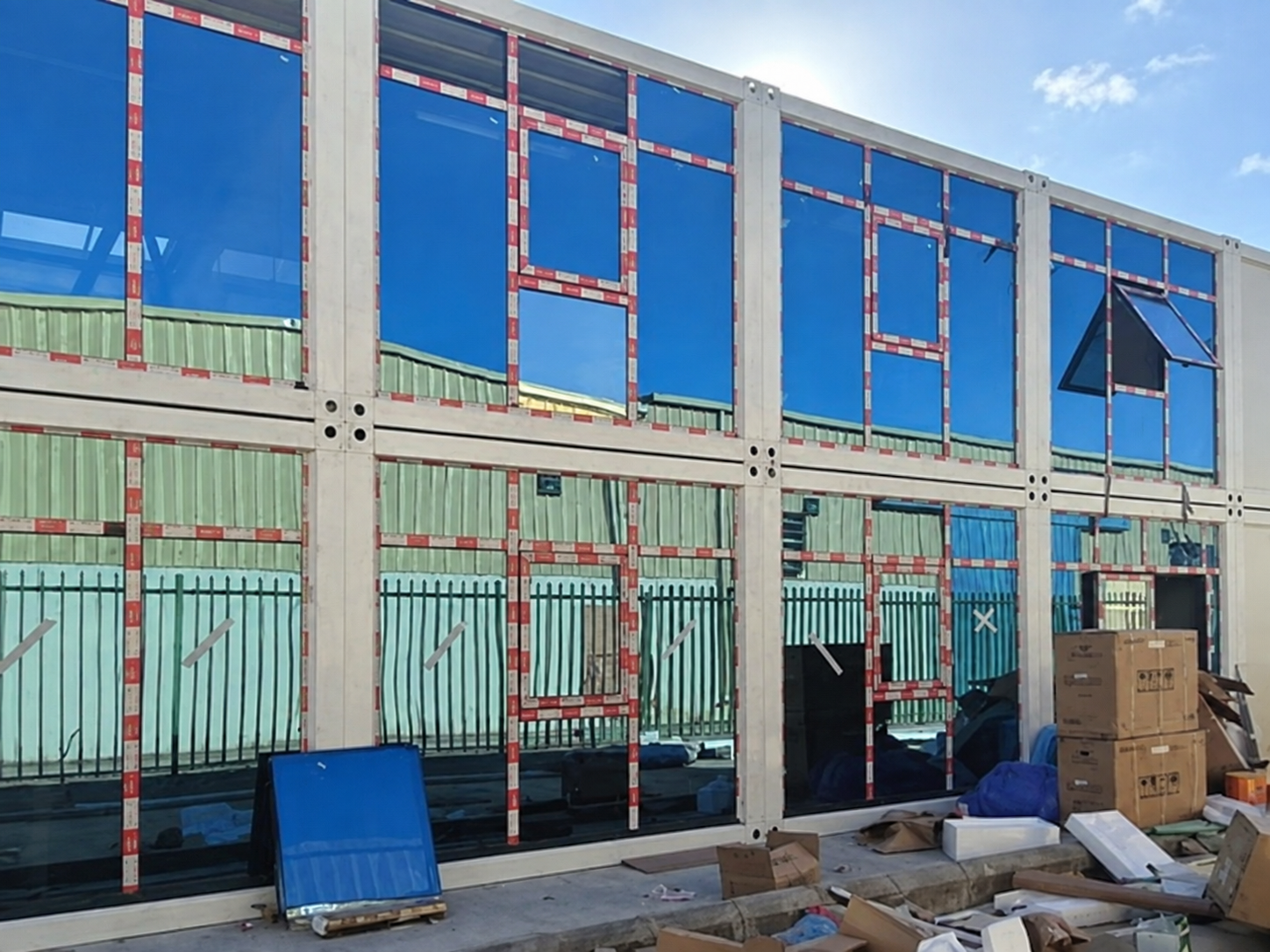

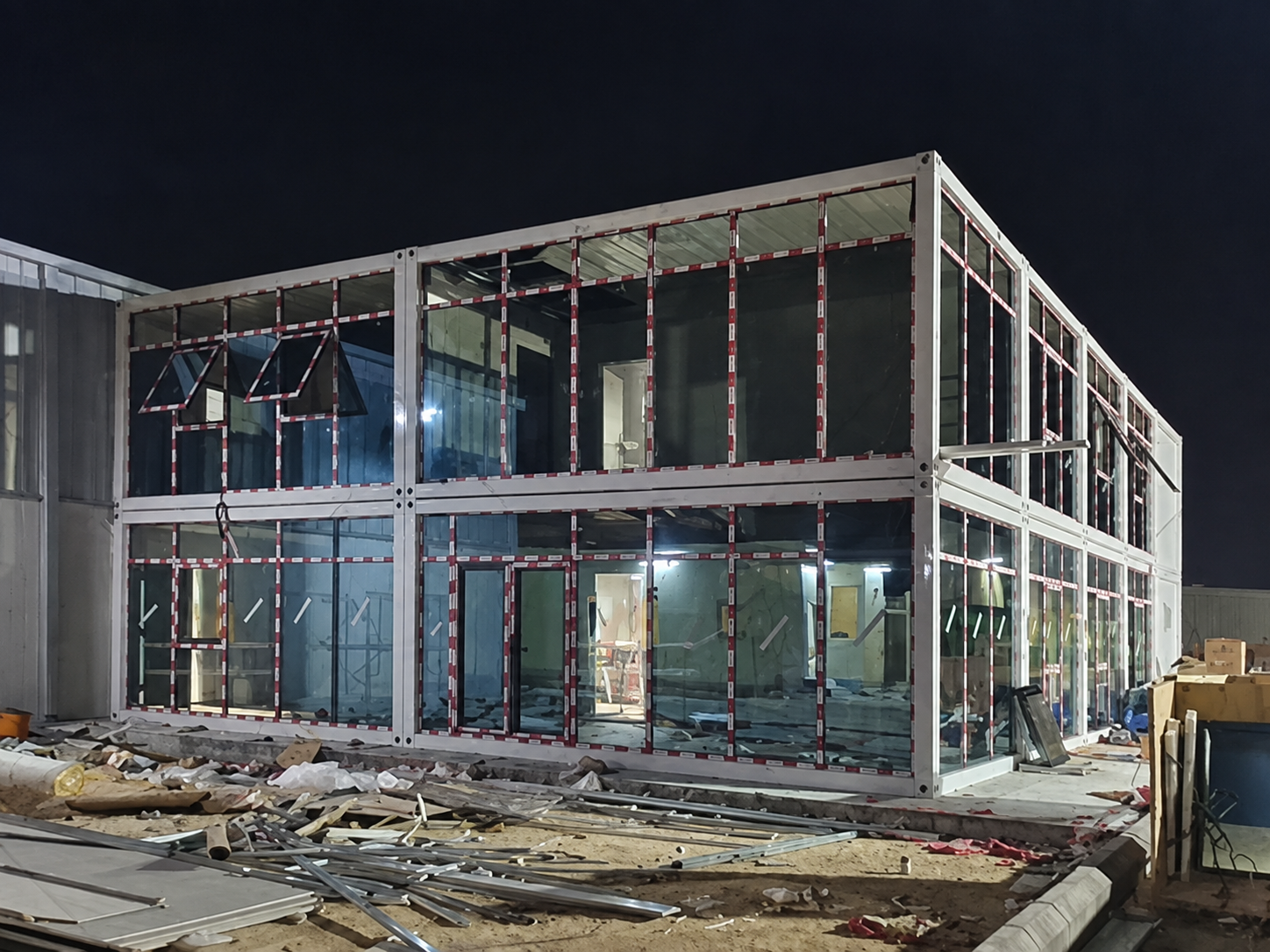

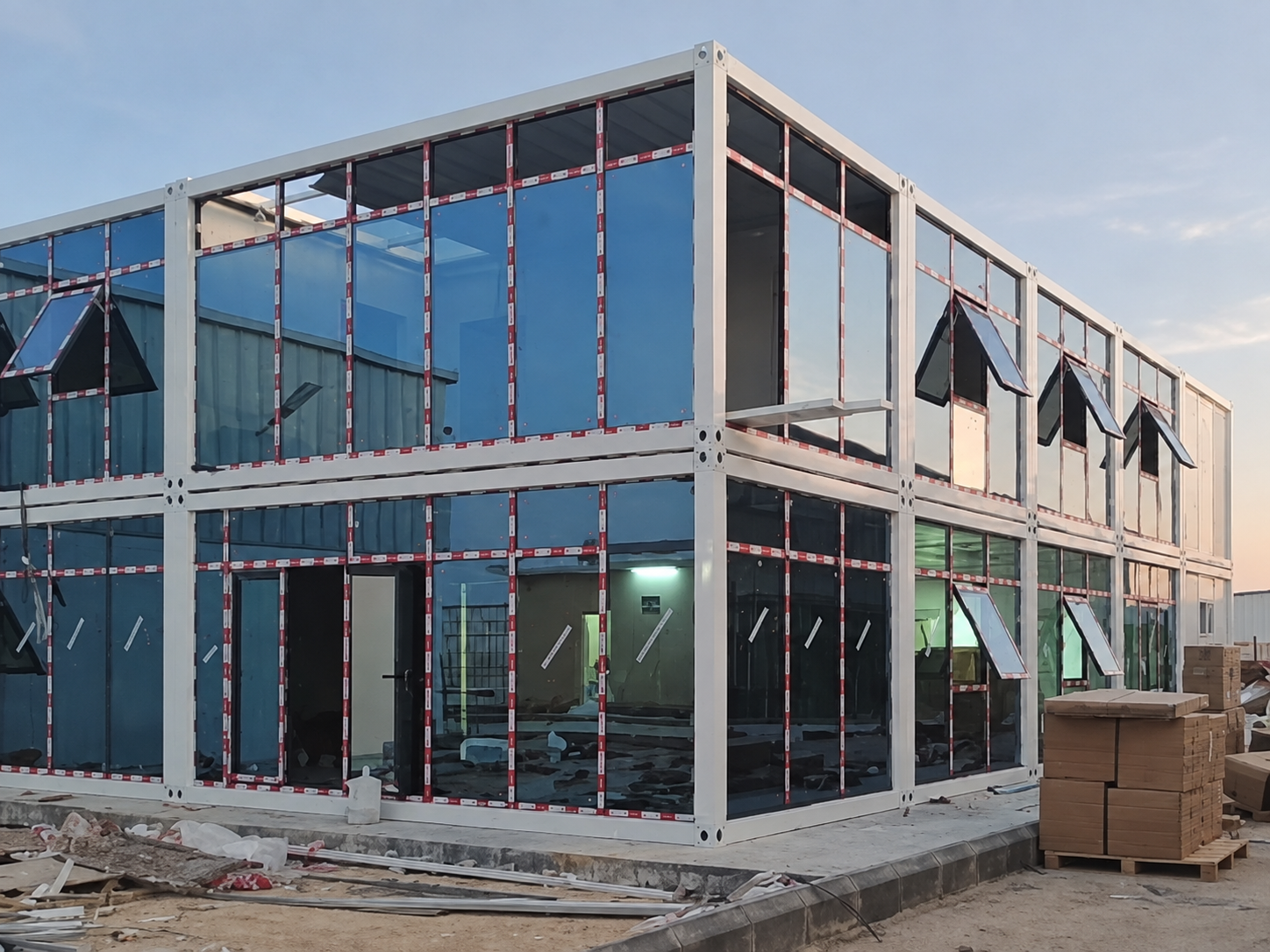

A vista da fachada mais próxima mostra as linhas da estrutura, as janelas que se abrem e uma porta dentro da ampla fachada envidraçada. Esses elementos visíveis ajudam o comprador a descrever a aparência e o funcionamento desejados. Eles não identificam a composição do vidro nem seu desempenho nominal. Em uma nova consulta, relacione a escolha da fachada ao uso real do cômodo, à orientação e às especificações, para que as cotações possam ser comparadas de forma consistente.

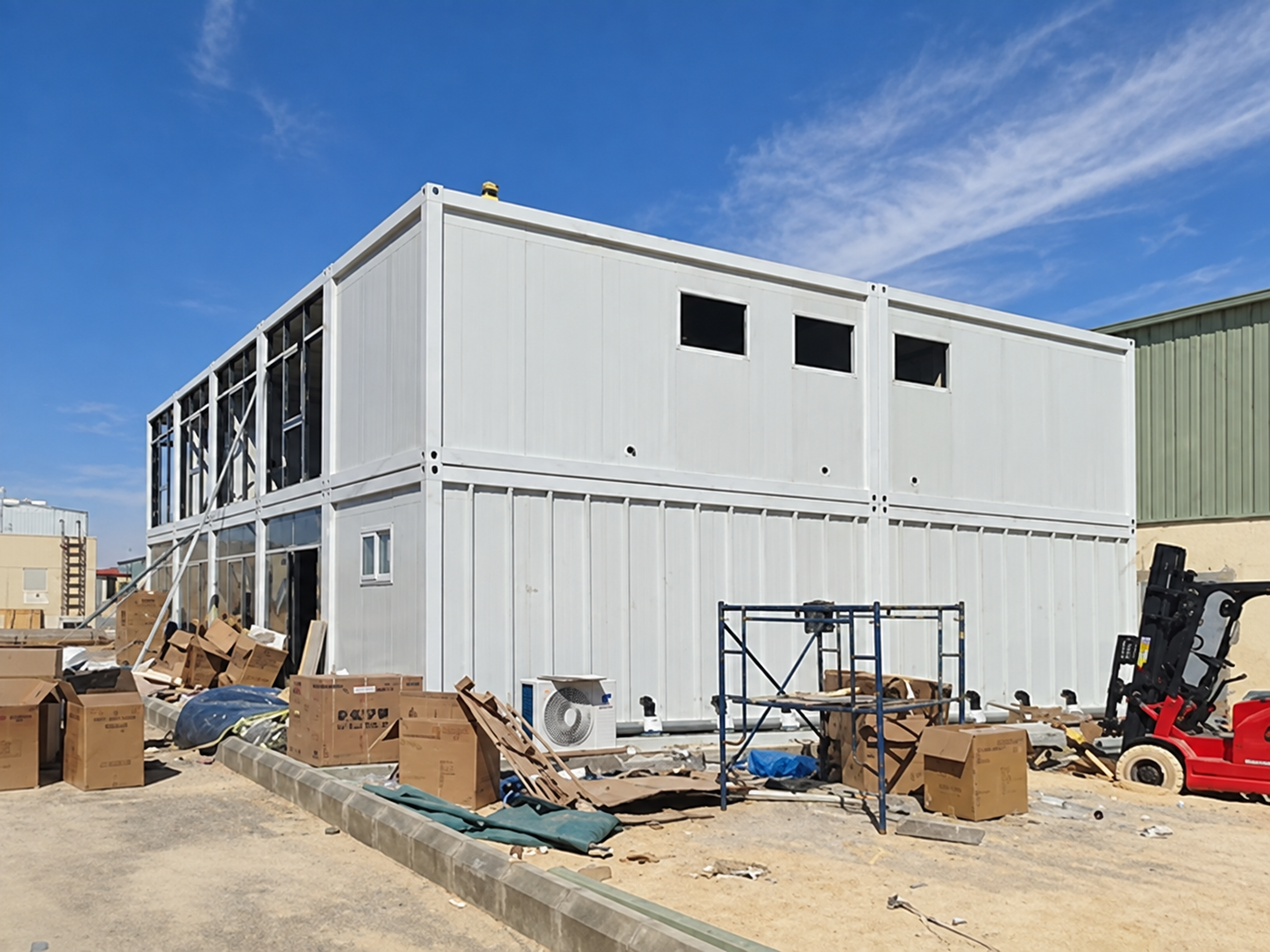

As vistas frontal e lateral de dois andares conferem ao escritório uma elevação contínua ao lado da oficina. Para um projeto comparável, analise por onde os visitantes entram, quais salas ficam atrás do envidraçamento e onde uma conversa privada ou uma tarefa com tela exige controle da vista e do brilho. Uma fachada adequada para a recepção pode precisar de um tratamento de privacidade diferente quando voltada para uma sala de reuniões ou área de funcionários.


Solicite a proposta para a construção da fachada de vidro e da estrutura, os tipos de abertura, as ferragens e a lista de portas. Inclua no briefing a orientação do terreno, a intenção de sombreamento e as premissas do projeto de refrigeração. Um orçamento que mencione apenas "fachada de vidro" deixa muitas opções em aberto. A fachada e o sistema de refrigeração selecionados devem ser analisados em conjunto pela equipe de projeto responsável pelo local; nenhum resultado de medição térmica ou de iluminação natural será atribuído a este projeto.
A fachada também cria uma interface de fornecimento e instalação. Confirme quem fornece o envidraçamento, quem o instala, como as juntas se encaixam na estrutura modular e quais vedações ou componentes de acabamento são fornecidos. Discuta o acesso para limpeza e a substituição de painéis ou ferragens antes de definir o escopo. Se um painel for danificado durante o transporte ou se uma vedação precisar ser substituída posteriormente, o proprietário precisa saber qual componente, desenho e responsável contatar.
Acordar as interfaces da fábrica e do local antes do envio.
O escopo registrado da PQSE abrangia o planejamento do layout, a produção e a entrega. O briefing do projeto descreve o trabalho na fábrica ocorrendo simultaneamente à preparação do terreno. Essa sobreposição é útil para entender a coordenação: o pacote de construção e o terreno receptor precisam estar prontos para o mesmo arranjo. Isso não estabelece um prazo de entrega garantido nem uma divisão contratual exata para cada tarefa mostrada nas fotografias.

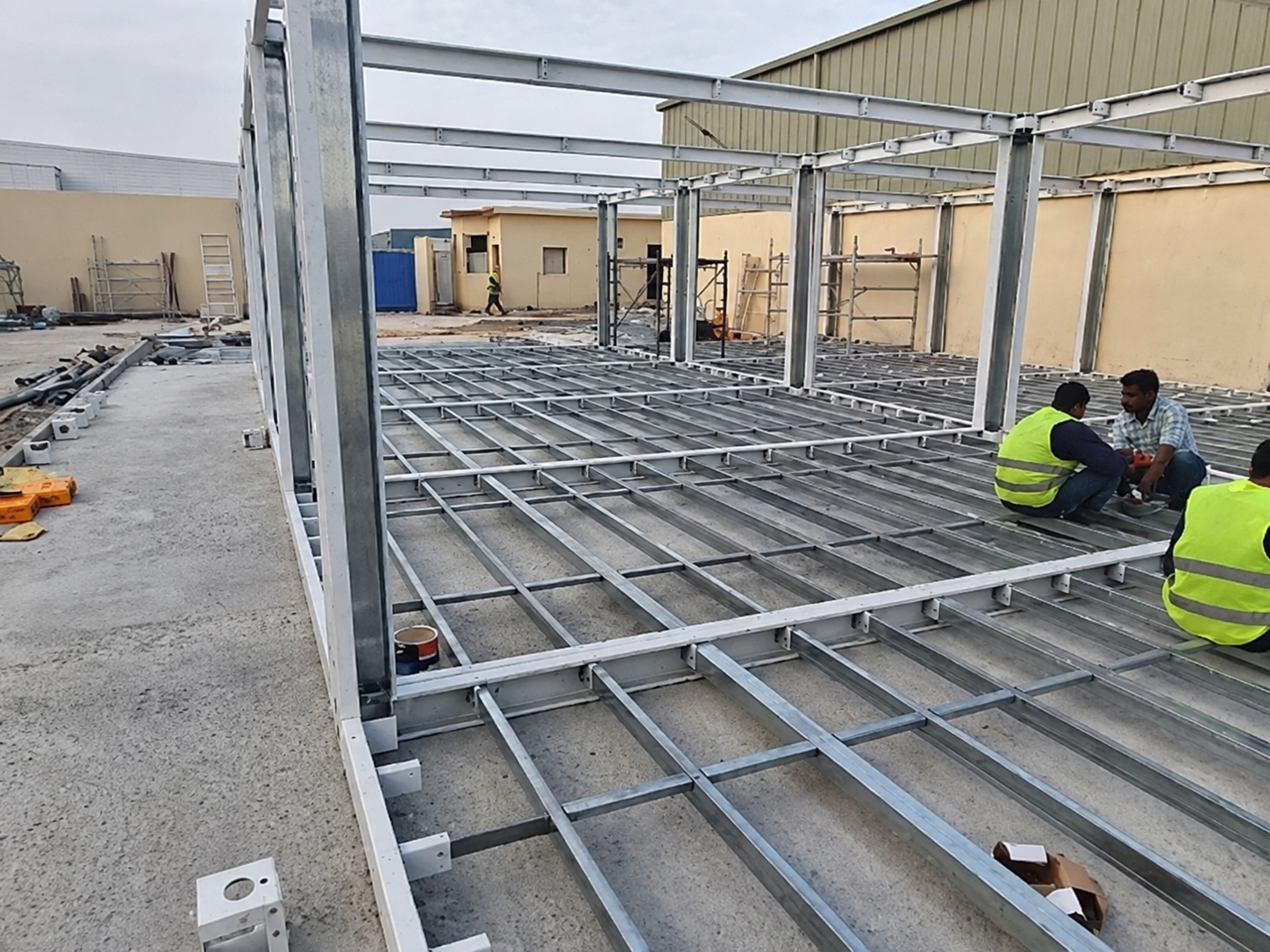

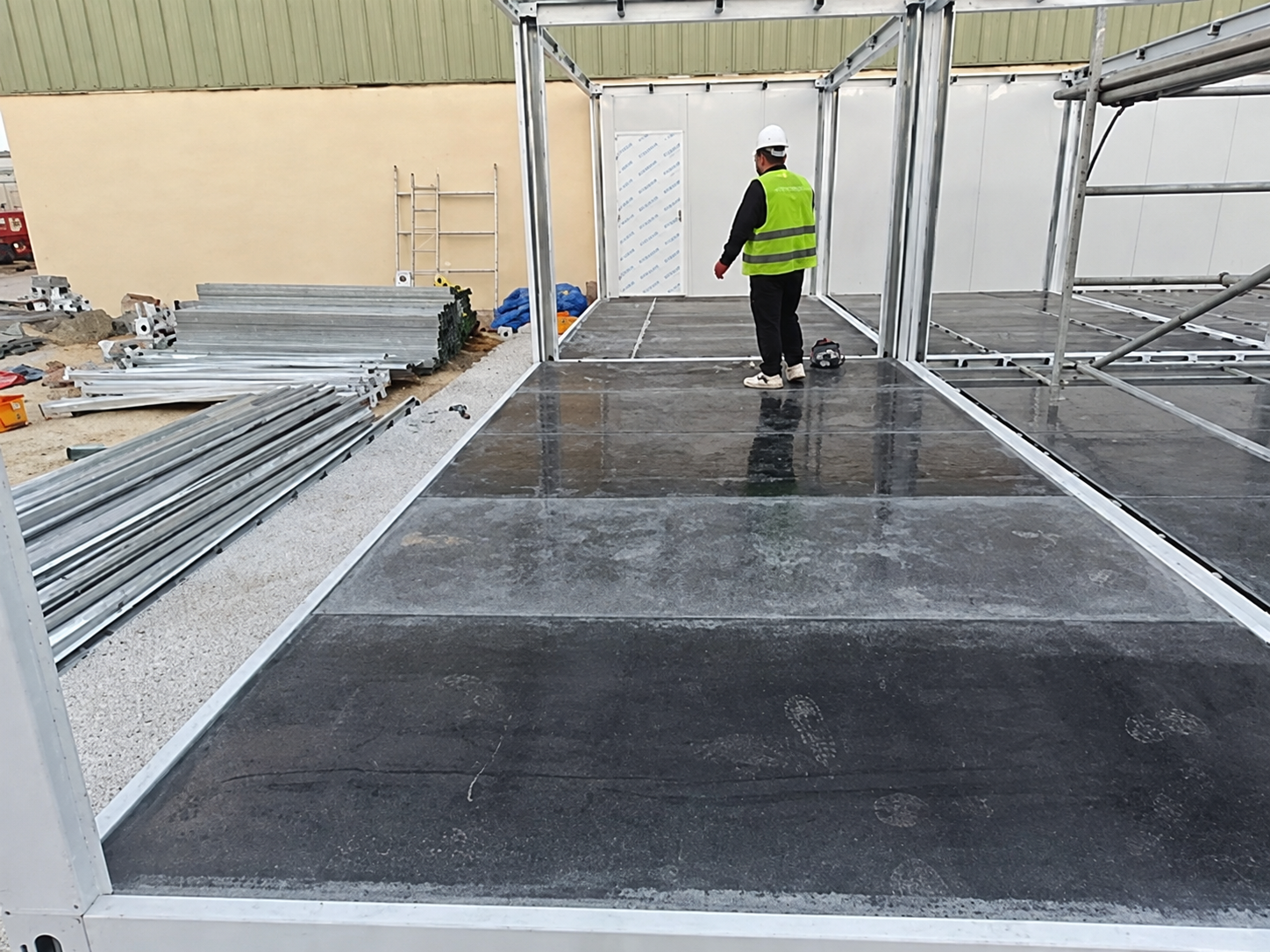

A imagem da superfície do piso torna a interface visível: a estrutura preparada, os revestimentos instalados e a obra em andamento ocupam a mesma área. Para um novo pedido, vincule a liberação da fábrica aos desenhos acordados e às informações de prontidão da obra. Pergunte quem verifica as condições de recebimento, registra as alterações e coordena o trabalho pendente. O trabalhador mostrado na imagem não define quem detém essas responsabilidades contratuais nem quem assina uma inspeção formal.
Uma cotação útil identifica transferências de responsabilidade por preparação do local, fornecimento dos módulos, descarga, içamento, montagem, fachada e infraestrutura. Discuta acesso para descarga e içamento enquanto o layout é revisado. Espaço disponível, momento da entrega e circulação da oficina precisam ser tratados nos documentos de planejamento do projeto.
As orientações de içamento do HSE são uma referência de processo do Reino Unido: separam planejamento, recursos, pessoal, supervisão e responsabilidades. Suas regras de locação de guindastes não são condições contratuais padrão sauditas. Para o escritório proposto, use-as para perguntar quem providencia um plano competente de içamento específico do local e como isso é registrado no contrato.
| Interface | Decisão ou documento | Responsável a identificar |
|---|---|---|
| Terreno e fundações | Desenhos de configuração/interface compatíveis e informações de prontidão | Coordenação entre projetista do local, empreiteiro e fornecedores |
| Entrega e içamento | Arranjos de recebimento e plano de içamento específico do projeto | Equipes de entrega, içamento e supervisão |
| Estrutura, conexões e escada | Escopo acordado para projeto, fornecimento e instalação. | Equipe de projeto, fornecimento e instalação |
| Fachada e serviços | Detalhes das juntas, pontos de conexão e limite do trabalho local | Instaladores e prestadores de serviços designados |
Acompanhe a sequência de montagem sem adotar o cronograma de outro projeto

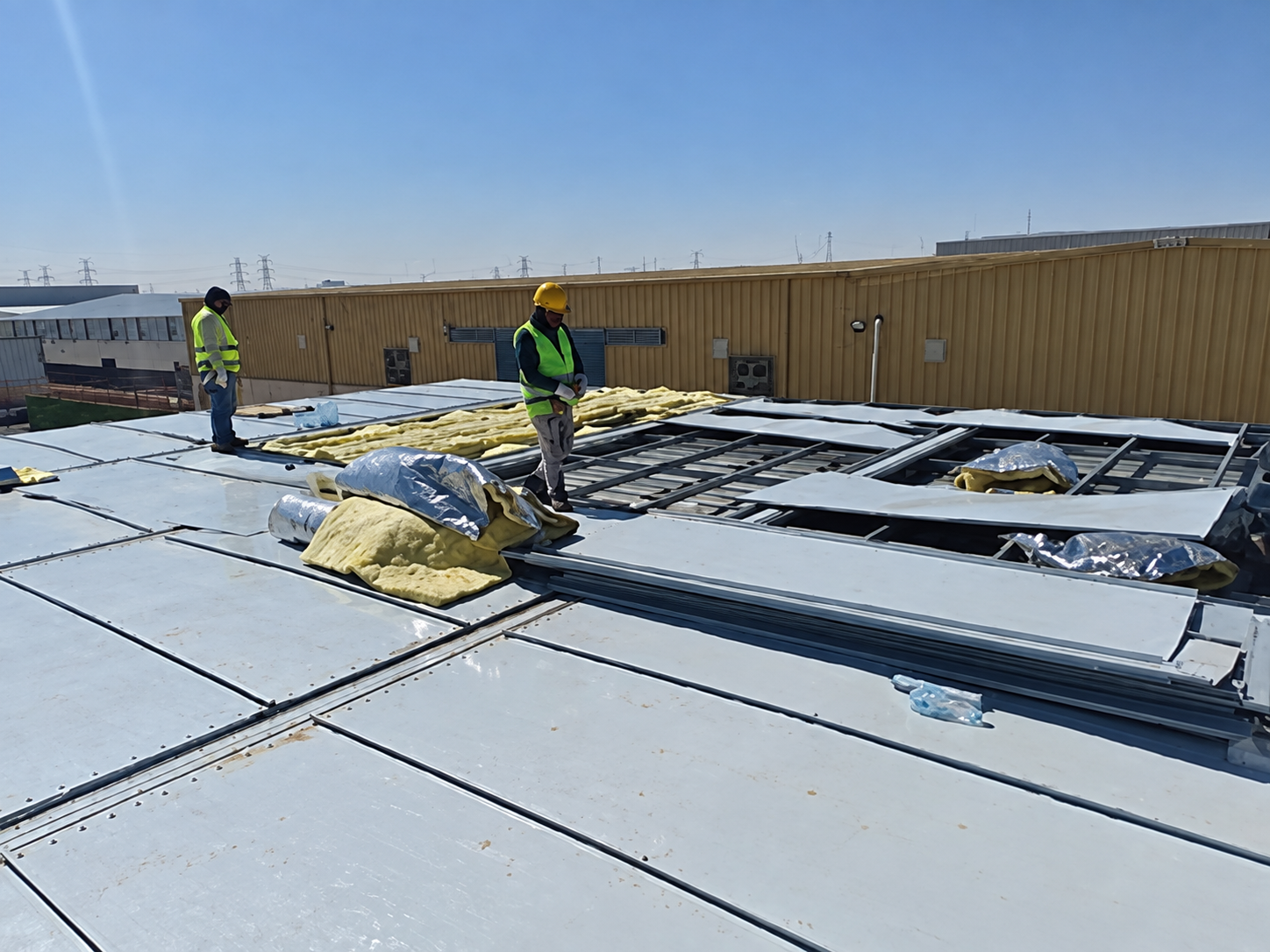

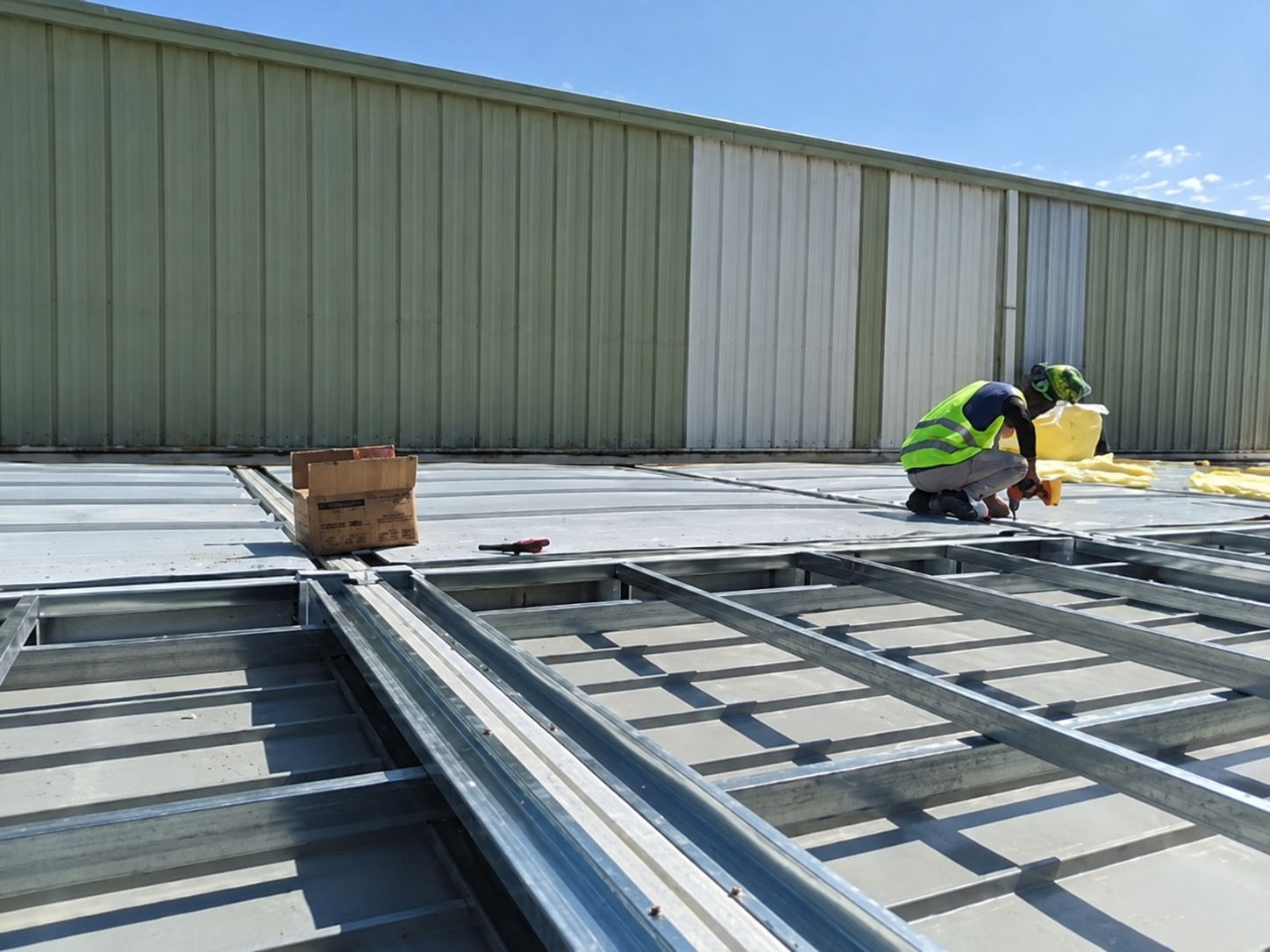

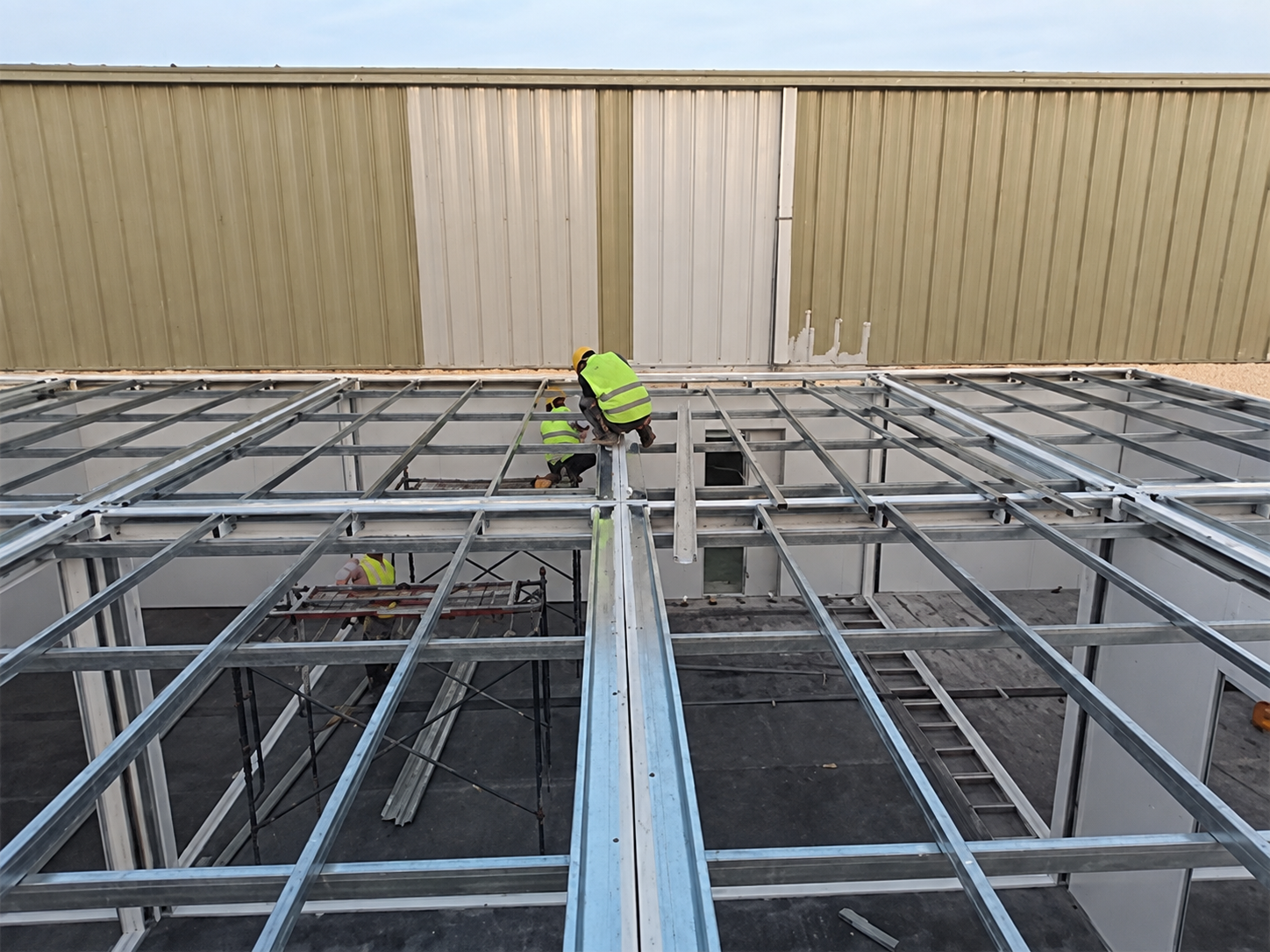

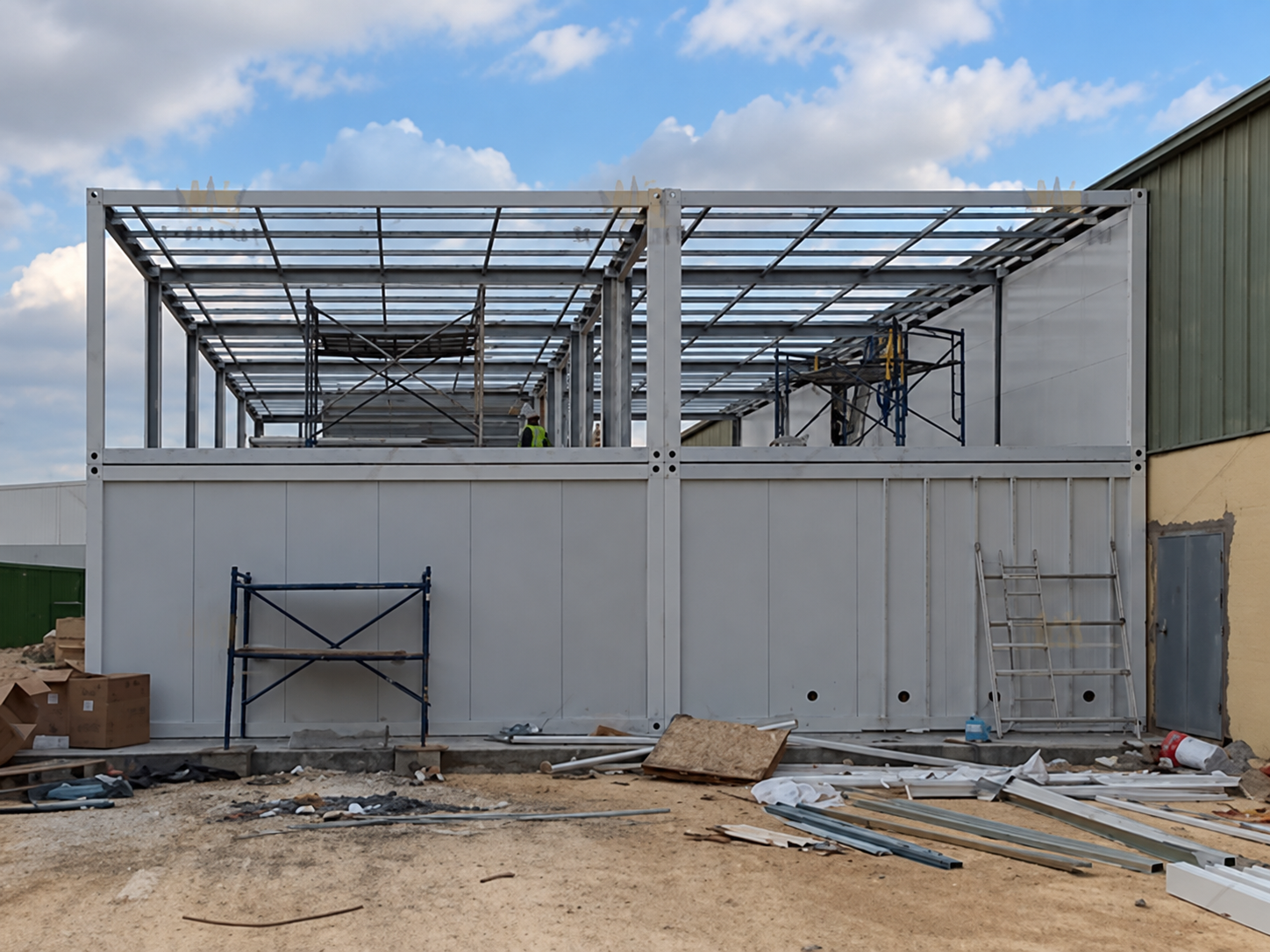

As imagens do telhado e da estrutura superior mostram uma etapa intermediária entre a instalação de uma estrutura modular e a criação de um escritório fechado. Operários, elementos expostos, componentes empilhados e painéis aparecem juntos. Essa sequência ajuda o comprador a identificar os pacotes de trabalho, enquanto as fotografias, por si só, não permitem determinar a duração de cada tarefa, as funções da equipe de instalação ou o método aprovado.



Solicite um cronograma de projeto que identifique as dependências. As fundações e as condições de recebimento precisam estar alinhadas com o projeto fornecido; a montagem e as conexões devem ser coordenadas com o trabalho de fachada; o acabamento e os serviços exigem suas próprias etapas de conclusão e verificação. A chegada da remessa é um marco dentro dessa sequência. O prazo de entrega estimado pela fábrica do fornecedor responde a uma pergunta diferente de quando o escritório estará pronto para o uso pretendido.
Registre como as revisões e os atrasos na obra serão tratados. Se a posição de uma porta mudar, identifique quais desenhos e componentes serão afetados. Se uma conexão de infraestrutura não estiver disponível na chegada, defina quem a fará e como o cronograma será atualizado. Solicite os documentos de projeto e instalação relevantes, em vez de reproduzir uma técnica aparente a partir de uma fotografia. Este caso oferece uma visão do trabalho, enquanto as equipes competentes do projeto proposto definem sua metodologia.
Solicitar comprovante de embalagem e entrega vinculado ao pedido

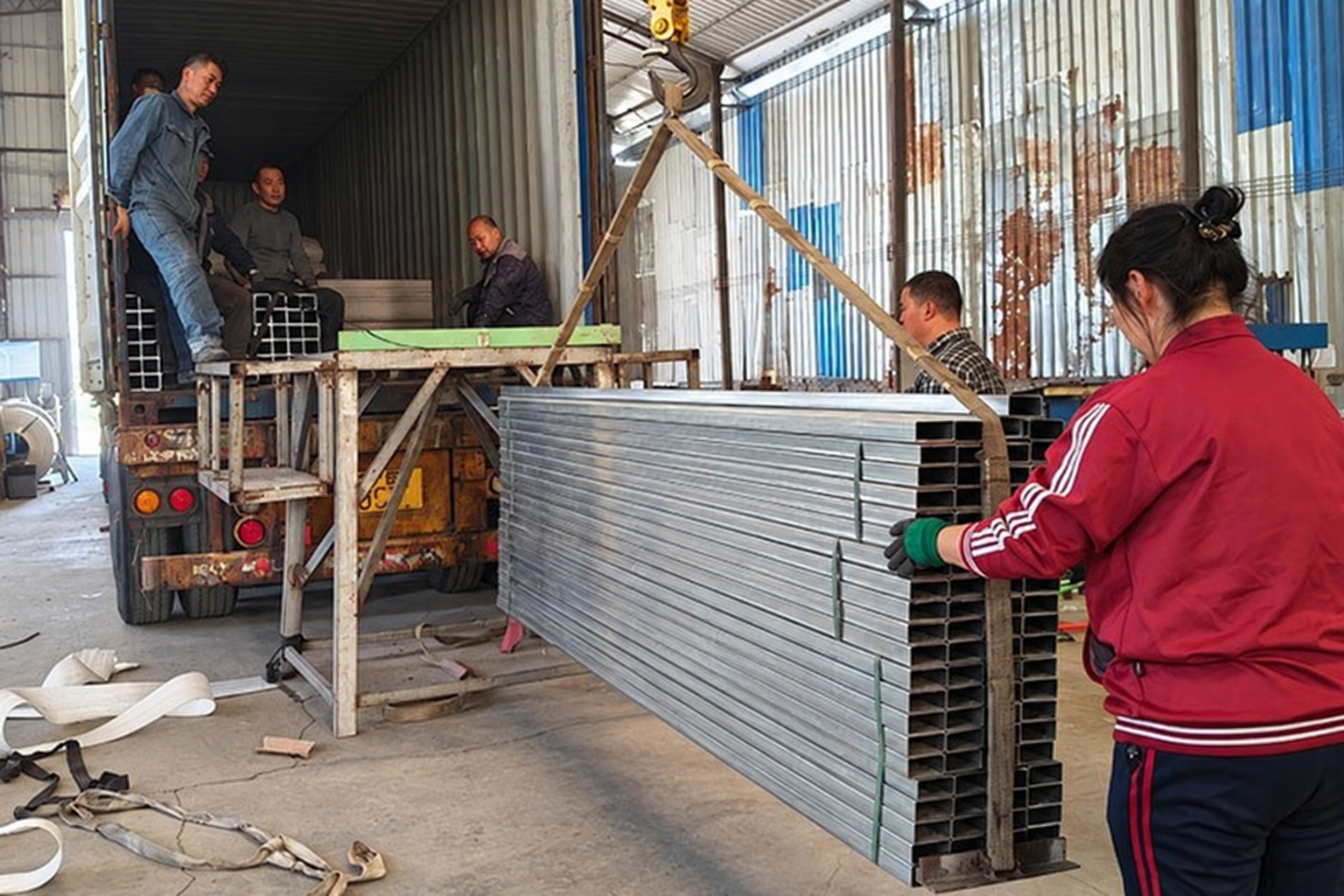

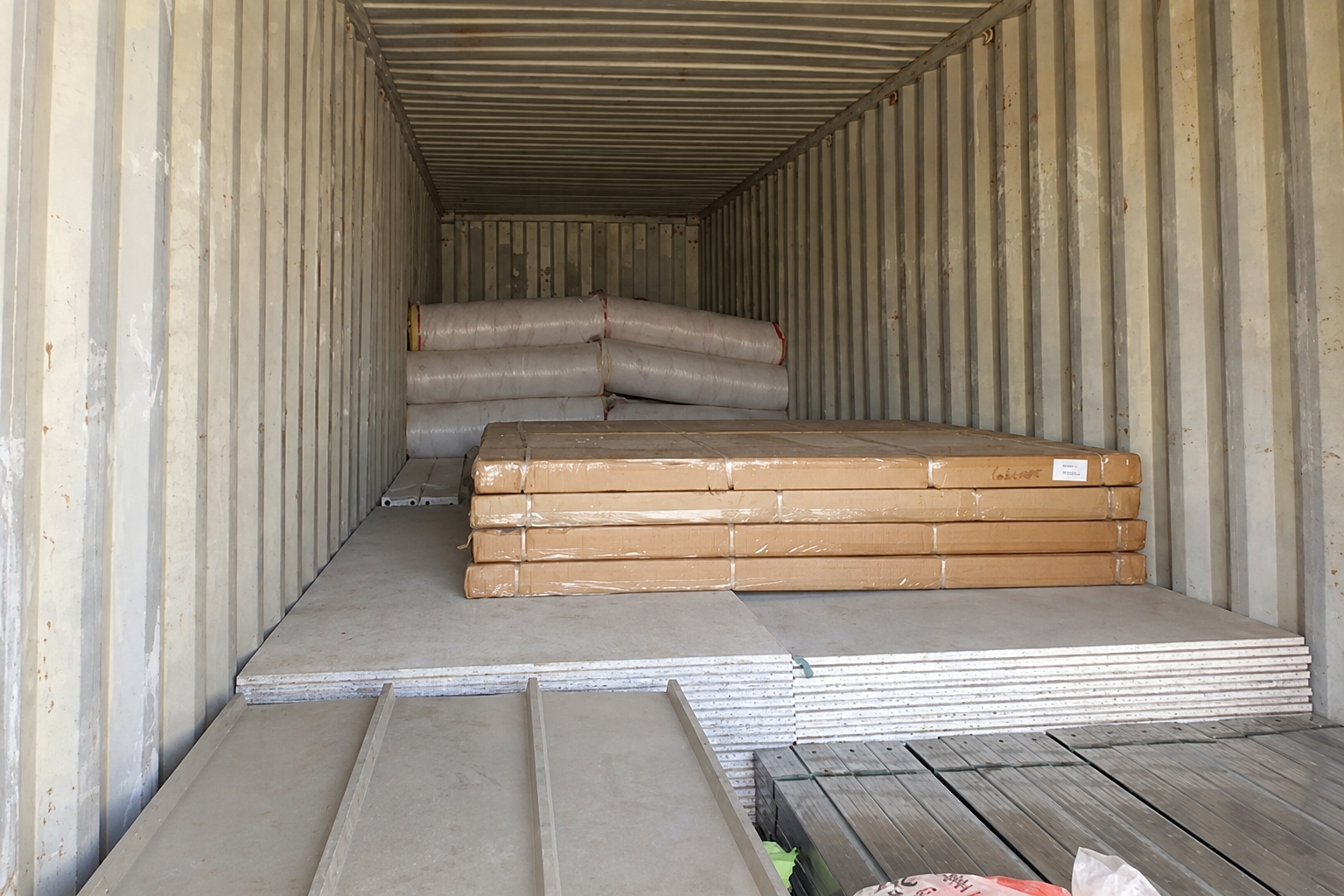

O arquivo fornecido também contém quatro referências de oficina, carregamento e embalagem. Elas mostram componentes ao redor de um contêiner de transporte e materiais embalados dentro dele. Sua relação com este carregamento específico de Riad não foi estabelecida. Elas são mantidas como referências logísticas para tornar mais concretas as perguntas do comprador sobre a documentação futura.




Para um novo pedido, solicite uma lista de embalagem vinculada ao orçamento e aos desenhos, com identificadores de componentes que a equipe de recebimento possa utilizar. Discuta a sequência de descarregamento planejada, as condições de armazenamento e como os itens faltantes ou danificados serão registrados. Registros de expedição e recebimento específicos do pedido respondem a perguntas que fotografias genéricas de carregamento não conseguem responder. Eles também ajudam a equipe local a identificar qual embalagem contém um painel, acessório ou acabamento necessário.
Entrega, montagem e entrega e recebimento aceitos precisam de evidências separadas. O Guia de Comissionamento da GSA, de setembro de 2020 descreve registros de testes e transferência, incluindo problemas, informações operacionais, treinamento e garantias. Essas categorias são referências úteis de compra, não uma lista legal saudita nem prova de que este projeto seguiu procedimentos da GSA. Acorde os registros apropriados ao contrato, sistemas e processo local de aprovação reais.
| Etapa | Registro específico do pedido | Questão que resolve |
|---|---|---|
| Envio e recebimento | Lista de embalagem, etiquetas e verificações registradas de recebimento | Os componentes entregues correspondem à embalagem? |
| Montagem | Verificações de instalação e interface aplicáveis | Que trabalhos no local foram concluídos? |
| Instalação e serviços | Registros de testes relevantes e problemas resolvidos | Os sistemas acordados estão prontos para o uso pretendido? |
| Entrega e recebimento | Aprovações aplicáveis, informações da obra executada, manuais e garantias | Quem aceita o escritório e o opera depois? |
Especifique quem reúne essas informações, quem as revisa e como as questões pendentes são resolvidas. O comprador deve ser capaz de conectar um componente ou sistema no escritório com seu desenho, informações de operação e contato responsável.
Avalie as alterações futuras e a reutilização a partir dos detalhes reais.
Um comprador pode esperar que o escritório mude à medida que a oficina cresce. Identifique essa intenção no briefing: mais mesas, uma sala de reuniões modificada, serviços adicionais e mudança de local são diferentes demandas futuras. Um layout contínuo não acomoda automaticamente todas elas. Manter a lista de salas, os desenhos e as informações dos componentes organizados facilita a avaliação de propostas posteriores.
O manual de projeto de desconstrução do JRC Level(s), versão 2.0 , considera elementos separáveis, conexões reversíveis e acessíveis e arranjos de sistemas de instalações. Ele aborda o potencial de projeto em vez da recuperação garantida. Se a realocação for um requisito pretendido, pergunte como a estrutura, as divisórias, as instalações e a fachada envidraçada propostas seriam avaliadas para desmontagem e nova instalação. Isso requer um conceito documentado e uma revisão profissional adequada, em vez de uma suposição baseada na aparência modular.
O envidraçamento merece atenção especial nessa discussão, pois abrange a disposição visível da fachada. Questione quais componentes permaneceriam com um módulo, quais precisariam ser removidos ou substituídos e quais informações uma equipe posterior necessitaria. O estado do edifício, os arranjos de transporte e os requisitos do próximo local também influenciariam uma decisão de realocação. Não há relatos de reutilização ou realocação efetiva para este escritório em Riade.
A contribuição documentada deste caso é a visão de um projeto de espaço de trabalho que se transforma em uma estrutura interligada de dois andares, com áreas de apoio internas e uma fachada envidraçada. Para preparar uma consulta semelhante, envie à PQSE House a lista dos ambientes, o mapa do local e as rotas de acesso, a fachada desejada, o escopo das instalações e quaisquer requisitos de alteração futura. Essas informações permitem que o layout proposto, as responsabilidades do pacote e os documentos de aceitação sejam discutidos em conjunto.
Fontes e base
Este caso combina o resumo do projeto PQSE e o arquivo de construção registrados com as seguintes referências de aquisição, verificadas em 9 de outubro de 2026. Suas jurisdições e escopos declarados se aplicam às orientações extraídas delas.
- IMO: Convenção Internacional para Contêineres Seguros — transporte e manuseio de cargas internacionais.
- HSE: Operações de içamento — Questões de planejamento e responsabilidade de içamento no Reino Unido.
- Guia de Comissionamento da GSA, setembro de 2020 — seções de apoio sobre documentação de teste e entrega.
- JRC Level(s), indicador 2.4, versão 2.0, agosto de 2021 — diretrizes condicionais de projeto para desconstrução.
Compartilhe a lista proposta de ambientes e a planta do local para discutir o pacote do escritório com a PQSE House.
